Kết quả thanh tra Quy hoạch điện VII: 8 vụ việc chuyển sang Bộ Công an

Theo dõi Báo Gia Lai trên Google News
Thanh tra Chính phủ cho biết cơ quan này đã có văn bản chuyển các vụ việc liên quan đến điện tới Cơ quan An ninh Điều tra Bộ Công an để xem xét, xử lý theo quy định pháp luật.

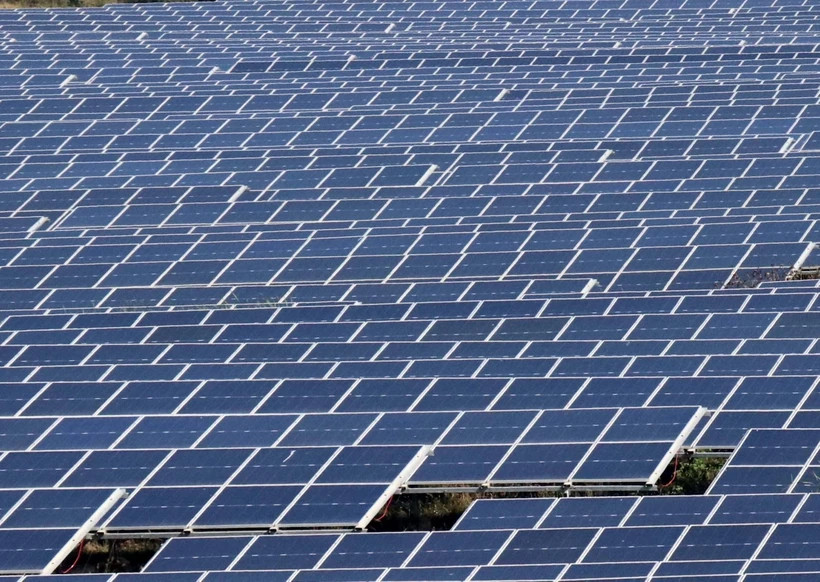

(Ảnh: Công Thử/TTXVN)

(Ảnh: Công Thử/TTXVN)

Ngày 25/12, Thanh tra Chính phủ ban hành thông báo kết luận thanh tra việc chấp hành chính sách, pháp luật trong quản lý, thực hiện quy hoạch và đầu tư xây dựng các công trình điện theo Quy hoạch điện VII và Quy hoạch điện VII điều chỉnh.

Kết luận thanh tra đánh giá công tác quản lý thực hiện quy hoạch đã đạt được kết quả đáng ghi nhận, giúp tăng sản lượng điện, đóng góp tích cực vào phát triển kinh tế-xã hội. Tuy vậy, Thanh tra Chính phủ cũng chỉ ra hàng loạt tồn tại, hạn chế, khuyết điểm và vi phạm liên quan đến việc bổ sung các dự án điện mặt trời, năng lượng tái tạo.

Bổ sung nhiều dự án không có quy hoạch

Theo kết luận của Thanh tra Chính phủ, Bộ Công Thương đã phê duyệt bổ sung vào Quy hoạch điện lực cấp tỉnh 114 dự án điện mặt trời với tổng công suất 4.166 MW có tiến độ vận hành trong giai đoạn 2016-2020; trong đó 92 dự án với tổng công suất 3.194 MW phê duyệt bổ sung riêng lẻ vào Quy hoạch phát triển điện lực của 23 tỉnh trên cơ sở đề nghị của Ủy ban Nhân dân các tỉnh xuất phát từ đề nghị của các chủ đầu tư.

Có tới 15 trong số 23 tỉnh nêu trên không quy hoạch đầu tư điện Mặt trời Trong Quy hoạch phát triển điện lực tỉnh và không có quy hoạch điện mặt trời đến năm 2020 của 63 tỉnh, thành phố. Do đó, việc phê duyệt các dự án này là không có căn cứ pháp lý về quy hoạch.

Cũng theo cơ quan thanh tra, tổng công suất nguồn điện mặt trời đến năm 2020 được phê duyệt tại Quy hoạch điện VII điều chỉnh là 850 MW. Tuy nhiên, Bộ Công Thương đã tham mưu, trình Thủ tướng phê duyệt bổ sung riêng lẻ 54 dự án với tổng công suất 10.521 MW vào Quy hoạch điện VII điều chỉnh trên cơ sở đề nghị của Ủy ban Nhân dân các tỉnh xuất phát từ đề nghị của các chủ đầu tư, trong khi không lập Quy hoạch phát triển điện mặt trời quốc gia đến năm 2020 theo yêu cầu tại Quyết định 11/2017 của Thủ tướng. Vì vậy, việc phê duyệt 54 dự án này cũng là không có căn cứ pháp lý về quy hoạch.

Thanh tra Chính phủ xác định, với việc phê duyệt 168 dự án điện Mặt Trời với tổng công suất 14.707 MW (cao gấp 17,3 lần so với tổng công suất được phê duyệt tại Quy hoạch điện VII điều chỉnh), trong đó đáng chú ý là phê duyệt riêng lẻ 137 dự án với tổng công suất 9.366 MW có tiến độ vận hành trong giai đoạn 2016-2020; tính đến cuối năm 2020, tổng công suất nguồn điện mặt trời nối lưới đã đầu tư thực tế là 8.642 MW, cao gấp 10,2 lần so với công suất đến năm 2020 được phê duyệt tại Quy hoạch điện VII điều chỉnh (850 MW), thậm chí vượt công suất quy hoạch đến năm 2025 (4.000 MW).

Ngoài ra, nguồn điện Mặt Trời mái nhà cũng đã được đầu tư nhanh với công suất lớn (7.864 MW), nâng tổng công suất nguồn điện mặt trời lên thành 16.506 MW, cao gấp 19,42 lần so với công suất phê duyệt tại Quy hoạch điện VII điều chỉnh. Điều này dẫn đến cơ cấu công suất nguồn điện mặt trời theo Quy hoạch điện VII điều chỉnh đã tăng từ 1,4% lên 23,8%. Chưa kể, còn có 6 dự án/phần dự án (452,62 MW) đã hoàn thành nhưng chưa được vận hành thương mại.

Chuyển hồ sơ 8 vụ việc sang Bộ Công an

Thanh tra Chính phủ nhận định, nguồn điện Mặt Trời phụ thuộc vào thời tiết, tính ổn định thấp, do đó, việc đầu tư nhiều điện mặt trời nối lưới, tập trung chủ yếu ở khu vực các tỉnh miền Trung, Tây Nguyên có phụ tải thấp, cần phải có phương án truyền tải để giải tỏa công suất. Dù vậy, lưới điện đã không được đầu tư kịp thời, đồng bộ, dẫn đến mất cân đối giữa nguồn và lưới, cơ cấu nguồn điện, vùng miền... gây khó khăn cho công tác quản lý vận hành hệ thống điện.

Những vi phạm nêu trên còn dẫn tới tổng công suất đặt nguồn điện mặt trời dự kiến vận hành thương mại trước năm 2020 đã ký hợp đồng mua bán điện là 5.088 MW, vượt xa mục tiêu Quy hoạch điện VII điều chỉnh (850 MW).

Ngoài giá FIT trả cho chủ đầu tư, chi phí hệ thống tăng thêm ít nhất là 5,5 cents/kWh. Đáng chú ý là sự không đồng bộ giữa việc bổ sung quy hoạch từng dự án, không có quy hoạch tổng thể và không đồng bộ với lưới điện đi kèm - với tiến độ xây dựng các công trình lưới điện từ 3-5 năm, chậm hơn nhiều so với tiến độ vận hành của điện mặt trời, dẫn đến khó khăn trong việc vận hành hệ thống điện, có khả năng gây quá tải cục bộ và trên diện rộng khu vực các tỉnh Ninh Thuận, Bình Thuận, Phú Yên, Gia lai, Đắk Lắk, buộc các nhà máy điện phải giảm phát.

Thực tế trên cũng là nguyên nhân chính dẫn đến mất cân đối giữa nguồn và lưới, mất cân đối về cơ cấu nguồn điện, vùng miền, gây khó khăn cho công tác quản lý vận hành hệ thống điện, gây lãng phí nguồn lực xã hội... Thanh tra Chính phủ xác định việc để xảy ra các vi phạm đã nêu thể hiện sự buông lỏng quản lý, có dấu hiệu của tội thiếu trách nhiệm gây hậu quả nghiêm trọng, quy định tại điều 360 Bộ luật Hình sự năm 2015.

Kết quả thanh tra chỉ ra rất nhiều vi phạm, vì vậy, Thanh tra Chính phủ đã kiến nghị Thủ tướng giao Bộ Công an tiếp nhận hồ sơ, tài liệu 8 vụ việc để xem xét, điều tra xử lý theo quy định. Hiện, Cơ quan An ninh Điều tra Bộ Công an đã tiếp nhận kiến nghị này của Thanh tra Chính phủ.

Cũng theo thông báo kết luận, Thanh tra Chính phủ chuyển kết luận thanh tra đến Ủy ban Kiểm tra Trung ương để xem xét, xử lý theo thẩm quyền đối với cán bộ thuộc diện Bộ Chính trị, Ban Bí thư quản lý do có liên quan đến những tồn tại, khuyết điểm, vi phạm nêu tại kết luận thanh tra.

Có thể bạn quan tâm

Cơ quan Cơ quan cảnh sát điều tra Công an tỉnh Gia Lai thực hiện lệnh bắt tạm giam đối tượng Bùi Huỳnh Sang

Gia Lai: Bắt tạm giam đối tượng dùng kiếm chém bạn

(GLO)- Sau khi có kết quả giám định của cơ quan chức năng, ngày 15-11, Cơ quan Cảnh sát điều tra Công an tỉnh Gia Lai cho biết đã khởi tố và thi hành lệnh bắt tạm giam đối với Bùi Huỳnh Sang (SN 2008, ở khu phố Định Bình, phường Bồng Sơn) về hành vi cố ý gây thương tích.

Lật lại loạt sai phạm của thẩm mỹ viện Mailisa

Lật lại loạt sai phạm của thẩm mỹ viện Mailisa

Thẩm mỹ viện Mailisa nhiều năm qua liên tục bị cơ quan chức năng xử phạt vì vi phạm trong hoạt động quảng cáo, cung cấp dịch vụ và sử dụng thiết bị can thiệp vào cơ thể người khi chưa được cấp phép, hoặc sử dụng người hành nghề nhưng chưa có chứng chỉ hành nghề.

Xử lý hình sự 2 đối tượng ở Phù Mỹ Đông lợi dụng các quyền tự do dân chủ vi phạm pháp luật.

Gia Lai: Khởi tố 2 đối tượng lợi dụng các quyền tự do dân chủ xâm phạm lợi ích của Nhà nước

(GLO)- Sáng 12-11, Cơ quan An ninh điều tra Công an tỉnh Gia Lai đã công bố quyết định khởi tố bị can và thực hiện lệnh bắt tạm giam thời hạn 2 tháng đối với Nguyễn Thị Biểu (SN 1961); khởi tố bị can, cấm đi khỏi nơi cư trú đối với Phạm Thị Diễm (SN 1983, cùng trú tại xã Phù Mỹ Đông).

Xe tải có giấy phép đi vào đường cấm để phục vụ thi công.

Xe tải có giấy phép đi vào đường cấm

(GLO)- Chiều 12-11, theo nguồn tin của phóng viên, cơ quan Công an xác định chiếc xe tải trong vụ va chạm với xe máy ở ngã tư Hoàng Văn Thụ-Trần Phú (phường Diên Hồng, tỉnh Gia Lai) có giấy phép đi vào đường cấm tại khu vực trên.

null
