Dự án xây dựng nâng cấp đê biển Tây: Nhiều sai sót nghiêm trọng

Theo dõi Báo Gia Lai trên Google News
Kiểm toán Nhà nước KV5 kết luận dự án xây dựng nâng cấp đê biển Tây có nhiều sai sót nghiêm trọng.

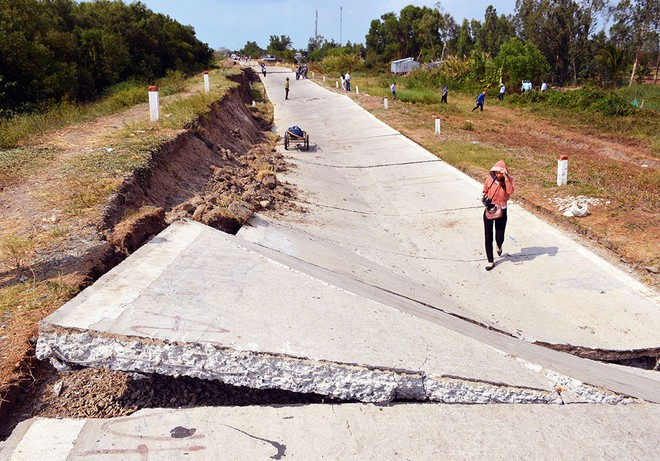

Điểm sạt lở tại tuyến đê biển Tây đoạn đi qua Kênh Mới hướng về Đá Bạc ngày 18.2 ẢNH: GIA BÁCH
Điểm sạt lở tại tuyến đê biển Tây đoạn đi qua Kênh Mới hướng về Đá Bạc ngày 18.2 ẢNH: GIA BÁCH
Ngày 4.9, theo nguồn tin của PV Thanh Niên, Kiểm toán Nhà nước KV5 vừa có kết luận kiểm toán hoạt động xây dựng và quản lý sử dụng vốn đầu tư dự án đầu xây dựng nâng cấp đê biển Tây tại Sở NN-PTNT Cà Mau, phát hiện nhiều sai sót nghiêm trọng.
Kiểm toán Nhà nước (KTNN) KV5 đã chỉ ra nhiều sai phạm trong quá trình thực hiện dự án (DA) với số tiền sai phạm phải thu hồi nộp ngân sách, giảm thanh toán và giảm giá trị hợp đồng lên gần 96 tỉ đồng. Trong đó, hơn 90 tỉ đồng sai do dự toán được duyệt sai dẫn đến thanh toán sai, thanh toán sai so với khối lượng thi công thực tế khoảng 5,4 tỉ đồng.
Theo KTNN, năm 2010, UBND tỉnh Cà Mau quyết định phê duyệt DA đầu tư nâng cấp đê biển Tây, nhưng sau đó điều chỉnh để đảm bảo tính khả thi. Khi công tác đo đạc bản đồ, kiểm kê giải phóng mặt bằng, rà phá bom mìn đã thực hiện xong thì mới điều chỉnh nên gây lãng phí hơn 25,4 tỉ đồng ngân sách. Trong phần rà phá bom mìn, nhiều diện tích không được rà phá nhưng đã thanh toán toàn bộ hơn 16 tỉ đồng.
Ngoài ra, UBND tỉnh Cà Mau quyết định đầu tư đường và cầu giao thông với việc nâng cấp đê biển nhưng không báo cáo Bộ NN-PTNT và Bộ GTVT là chưa đúng quy định. KTNN cũng khẳng định DA điều chỉnh lần 2 được Sở NN-PTNT thẩm định là chưa đúng thẩm quyền. Theo quy định, Bộ NN-PTNT là cơ quan chủ trì thẩm định DA và thiết kế cơ sở, nhưng Sở NN-PTNT Cà Mau chỉ lấy ý kiến Tổng cục Thủy lợi về việc thỏa thuận quy mô, kỹ thuật điều chỉnh DA.
KTNN dựa trên cơ sở ảnh vệ tinh và các báo cáo tiến độ thi công mà Ban quản lý DA báo cáo UBND tỉnh thể hiện vào thời điểm giá cát tăng đột biến 2017, các gói thầu 87, 88, 89 chưa thi công. Nhưng hồ sơ nghiệm thu thanh toán lại thể hiện đã thi công, nghiệm thu đúng thời điểm giá cát đột biến tăng. Từ đó, 3 gói thầu này có tổng số tiền bù giá cát tăng thêm đến 11,8 tỉ đồng. Ban quản lý DA đã tự xác định, giá trị sai ở phần giá cát này là 3,2 tỉ đồng, đã nộp khắc phục được 3 tỉ đồng.
Ở gói thầu 87, nghiệm thu sai khối lượng đất mua của dân để đắp đê. Giá trị thực mua chỉ chưa đến 1,2 tỉ đồng, nhưng nghiệm thu thanh toán cho nhà thầu đến 3,6 tỉ đồng. Đá gia cố lề ở 5 gói thầu bị phát hiện chưa được đầm chặt và mỏng hơn thiết kế. Thiết kế đá gia cố lề theo thiết kế là 29,6 cm nhưng thực tế chỉ đạt 12 cm.
Trong công tác quản lý chất lượng công trình, KTNN kết luận chủ đầu tư đã để xảy ra tình trạng nhà thầu thi công không đúng thiết kế, có thể ảnh hưởng đến tính an toàn đê và dân cư lân cận. Cụ thể, ở 8 gói thầu 87, 88, 89, 149, 150, 151, 152 và 153, các nhà thầu đã đào đất nguyên thổ để đắp chân trong phạm vi lưu không, vi phạm điều cấm luật Đê điều. Ở gói thầu 149 dài 2,9 km, nhà thầu còn đào sâu hơn thiết kế từ 0,9 - 2,7 m rồi bơm bùn nơi khác bù vào.
Trong lập dự toán để mua thiết bị thi công lại xác định, đích danh đơn vị cung cấp là Công ty CP thương mại Thới Bình. Sau đó, cũng công ty này trúng thầu, cung cấp 1 máy đào gầu 0,5 m3, 1 máy 0,3 m3 và một sà lan 100 tấn. Giá cung cấp cao hơn thị trường 700 triệu đồng.
Đặc biệt, KTNN đã chỉ ra các sai phạm ảnh hưởng trực tiếp đến chất lượng đê. Việc phê duyệt thiết kế cơ sở là hành vi bị nghiêm cấm của luật Đê điều 2006. Từ đó, KTNN kiến nghị UBND tỉnh Cà Mau phải báo cáo Bộ NN-PTNT có ý kiến xử lý đối với độ an toàn của tuyến đê do các thiết kế cơ sở đã vi phạm điều cấm luật Đê điều và sai hệ số đầm chặt.
Thực hiện Quyết định số 667/QĐ-TTg ngày 27.5.2009 của Thủ tướng về việc phê duyệt chương trình củng cố, nâng cấp hệ thống đê biển từ Quảng Ngãi đến Kiên Giang (Chương trình 667), UBND tỉnh Cà Mau đã tổ chức lập, thẩm định và phê duyệt DA nâng cấp đê biển Tây lần đầu tại Quyết định đầu tư số 1643/QĐ-UBND ngày 27.10.2010 với tổng mức đầu tư gần 922 tỉ đồng, do Viện Khoa học thủy lợi miền Nam lập, Sở KH-ĐT Cà Mau thẩm định và UBND tỉnh phê duyệt.
Quy mô DA được duyệt đê biển đắp bằng đất có chiều dài 108 km, cao trình đê +3 m, đảm bảo tối thiểu chống được bão cấp 9 và thủy triều ứng với tần suất 5%, nhằm bảo vệ dân cư, sản xuất và ngăn mặn.
Theo Gia Bách (Thanh Niên)

Có thể bạn quan tâm

Đề xuất siết chuyển nhượng nhà ở xã hội: Sau 5 năm vẫn phải bán đúng đối tượng

Đề xuất siết chuyển nhượng nhà ở xã hội: Sau 5 năm vẫn phải bán đúng đối tượng

(GLO)- Dự thảo Luật Nhà ở (sửa đổi) đề xuất người mua nhà ở xã hội sau 5 năm kể từ ngày thanh toán đủ tiền chỉ được chuyển nhượng cho người thuộc diện được hưởng chính sách hỗ trợ về nhà ở xã hội, thay vì bán tự do theo cơ chế thị trường như quy định hiện hành.

Bộ Xây dựng đề nghị VETC, ePass tính phí linh hoạt, miễn phí xe ít đi

Bộ Xây dựng đề nghị VETC, ePass tính phí linh hoạt, miễn phí xe ít đi

(GLO)- Trước phản ứng của người dân về mức phí ví điện tử 6.600 đồng/tháng, Bộ Xây dựng đề nghị VETC, ePass nghiên cứu cách tính phí linh hoạt theo lượt giao dịch, tỷ lệ giá trị giao dịch hoặc miễn phí với phương tiện ít sử dụng; bảo đảm công khai thông tin và quyền lựa chọn của chủ xe.

Phú Thiện đầu tư 70 tỷ đồng nâng cấp các tuyến đường giao thông

Phú Thiện đầu tư 70 tỷ đồng nâng cấp các tuyến đường giao thông

(GLO)- UBND xã Phú Thiện (tỉnh Gia Lai) đang triển khai đầu tư các tuyến đường giao thông trên địa bàn với tổng kinh phí 70 tỷ đồng từ ngân sách tỉnh. Trong đó, ngày 21-10, tuyến đường A1 kết nối quốc lộ 25 với Cụm công nghiệp xã Chư A Thai được khởi công xây dựng với kinh phí 23,5 tỷ đồng.

Gia Lai chấp thuận chủ trương đầu tư Khu du lịch sườn phía Đông núi Phương Mai

Chấp thuận chủ trương đầu tư Khu du lịch sườn phía Đông núi Phương Mai

(GLO)- Ban Quản lý Khu kinh tế tỉnh Gia Lai vừa chấp thuận chủ trương đầu tư Dự án Khu du lịch sườn phía Đông núi Phương Mai, tổng chi phí thực hiện hơn 2.364 tỷ đồng, quy mô gần 30 ha tại phường Quy Nhơn Đông. Nhà đầu tư sẽ được lựa chọn thông qua đấu giá quyền sử dụng đất.

Đối chiếu dữ liệu dân cư, siết chặt đối tượng được giảm phí BOT

Đối chiếu dữ liệu dân cư, siết chặt đối tượng được giảm phí BOT

(GLO)- Bộ Xây dựng đề nghị UBND cấp tỉnh phối hợp với nhà đầu tư, doanh nghiệp BOT khẩn trương rà soát phương tiện được giảm giá dịch vụ sử dụng đường bộ, đối chiếu thông tin với Cơ sở dữ liệu quốc gia về dân cư nhằm bảo đảm đúng đối tượng, ngăn chặn hành vi lợi dụng chính sách để trục lợi.

Người dân mong sớm sửa đường hư hỏng sau dự án sân bay Phù Cát

Người dân mong sớm sửa đường hư hỏng sau dự án sân bay Phù Cát

(GLO)- Nhiều đoạn trên tuyến ĐT 638 và ĐH 21 bị hư hỏng nghiêm trọng sau thời gian phục vụ vận chuyển vật liệu thi công Dự án đầu tư xây dựng đường cất hạ cánh số 2 và các công trình đồng bộ tại Cảng hàng không Phù Cát, gây khó khăn cho việc đi lại và tiềm ẩn nguy cơ mất an toàn giao thông.

12 dự án liên quan ông Lê Thanh Thản: Trường hợp nào cư dân có thể phải di dời?

Các dự án liên quan ông Lê Thanh Thản: Trường hợp nào cư dân có thể phải di dời?

(GLO)- UBND TP. Hà Nội đang lấy ý kiến về dự thảo nghị quyết xử lý vi phạm đất đai, trật tự xây dựng tại các dự án liên quan đến các doanh nghiệp của ông Lê Thanh Thản. Dự thảo đề xuất phân loại công trình để xem xét cho tồn tại, khắc phục có điều kiện hoặc buộc tháo dỡ.

Ia Grai phân luồng giao thông tạm thời phục vụ thi công dự án đường nội thị

Ia Grai phân luồng giao thông tạm thời phục vụ thi công dự án đường nội thị

(GLO)- Ban Quản lý xã Ia Grai (tỉnh Gia Lai) vừa thông báo phân luồng, tổ chức giao thông hướng dẫn hướng đi tạm thời phục vụ thi công dự án đường nội thị, thị trấn Ia Kha (huyện Ia Grai cũ). Thời gian phân luồng hướng đi tạm thời từ ngày 12-10-2026 cho đến khi có thông báo mới.

null
