Khẩn trương hoàn thành Dự án đường dây 500 kV Dốc Sỏi-Pleiku 2

Theo dõi Báo Gia Lai trên Google News

(GLO)- Sau khi hoàn thành giải phóng mặt bằng, Dự án đường dây 500 kV Dốc Sỏi-Pleiku 2 đang được đơn vị thi công đẩy nhanh tiến độ để hoàn thành vào cuối tháng 3-2021.


Dự án đường dây 500 kV Dốc Sỏi-Pleiku 2 có chiều dài tuyến 209 km đi qua địa phận 3 tỉnh: Quảng Ngãi, Kon Tum và Gia Lai. Trong đó, đoạn qua Gia Lai có chiều dài 41,509 km với 99 vị trí trụ móng (Chư Păh 46 trụ, Ia Grai 44 trụ và TP. Pleiku 9 trụ). Đến nay, tỉnh Gia Lai đã hoàn thành công tác giải phóng mặt bằng để bàn giao cho đơn vị thi công.

Theo thông tin từ Ban Quản lý dự án các công trình điện miền Trung, đường dây 500 kV Dốc Sỏi-Pleiku 2 đã hoàn thành việc đào và đổ móng. Hiện tại, đơn vị thi công đang triển khai dựng cột và kéo dây.

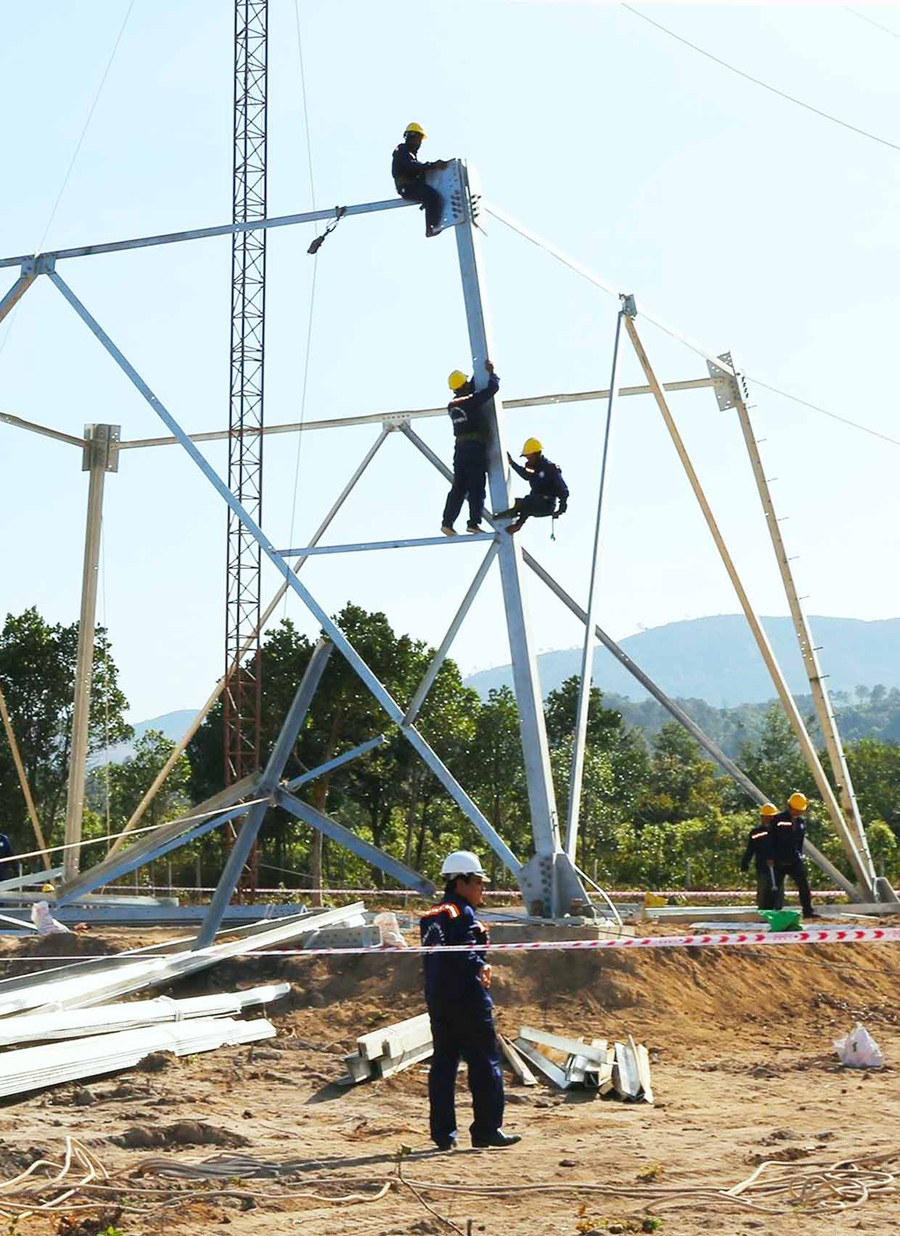

Công ty TNHH một thành viên Xây lắp điện 2 (đơn vị thi công) triển khai dựng cột. Ảnh: Hà Duy

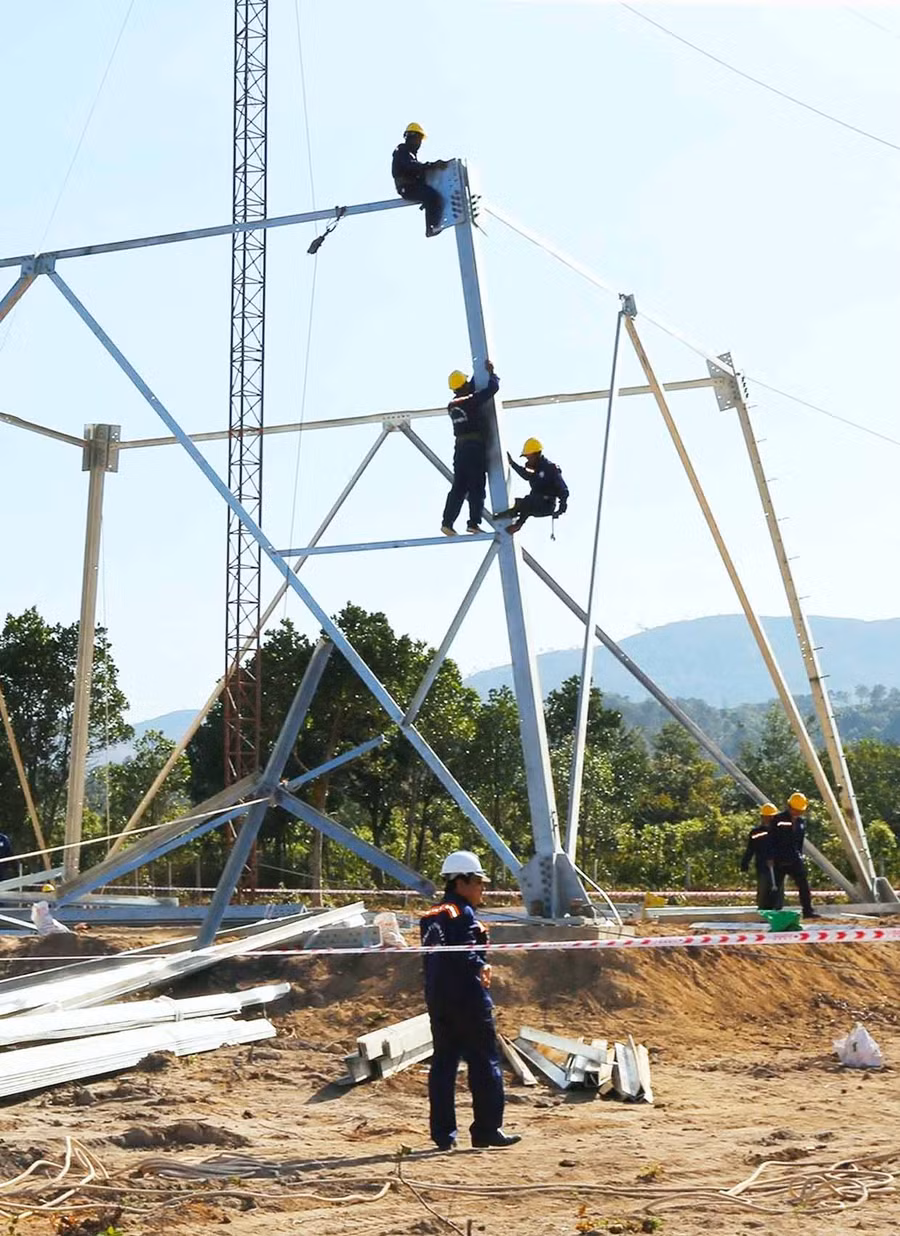

Công ty TNHH một thành viên Xây lắp điện 2 (đơn vị thi công) triển khai dựng cột. Ảnh: Hà Duy

Ông Nguyễn Đức Tuyển-Giám đốc Ban Quản lý dự án các công trình điện miền Trung-cho biết: “Chúng tôi yêu cầu các đơn vị thi công tập trung nhân lực, phương tiện để đảm bảo tiến độ đề ra. Các đơn vị tư vấn, giám sát phải bố trí đủ lực lượng để giám sát, nghiệm thu theo khối lượng. Nếu có vướng mắc thì kịp thời thông tin để phối hợp xử lý. Trong khi đó, đơn vị quản lý vận hành cử cán bộ tham gia nghiệm thu kỹ thuật, phối hợp cắt điện để thi công các khoảng giao chéo với lưới điện hiện có”.


Dự án đường dây 500 kV Dốc Sỏi-Pleiku 2 thuộc nhóm công trình năng lượng cấp đặc biệt (nhóm A) do Tổng Công ty Truyền tải điện quốc gia làm chủ đầu tư và Ban Quản lý dự án các công trình điện miền Trung được giao quản lý Dự án. Dự án có tổng mức đầu tư khoảng 3.606 tỷ đồng.

Được biết, đường dây 500 kV Dốc Sỏi-Pleiku 2 đi qua nhiều vị trí giao chéo với lưới điện 110 kV. Để đảm bảo an toàn trong quá trình thi công, ngày 5-1-2021, Ban Quản lý dự án các công trình điện miền Trung đề nghị Công ty Điện lực Gia Lai cắt điện các đường dây có liên quan ở những thời điểm phù hợp.

Ông Nguyễn Đức Tùng-Phó Trưởng phòng phụ trách Phòng Điều độ (Công ty Điện lực Gia Lai) thông tin: “Để thi công đường dây qua Gia Lai buộc phải cắt điện liên tục trong 5 ngày các đường dây 110 kV 171/T500 Pleiku-172/T110 Diên Hồng, 175/T500 Pleiku-T110 Mang Yang và 172/T500 Pleiku-171/T110 Pleiku. Do vậy, Công ty Điện lực Gia Lai sẽ chuyển phương thức cấp điện toàn bộ đường dây 110 kV Diên Hồng-Chư Sê-Chư Prông-Đức Cơ, Chư Sê-Chư Pưh-Ayun Pa-Krông Pa nhận nguồn từ đường dây 110 kV Ayun Pa-Ea Hleo để đảm bảo cấp điện phục vụ khách hàng”.

Tuy nhiên, theo ông Tùng, việc cắt-nhận điện nói trên sẽ gây quá tải đường dây 110 kV. Do đó, Công ty Điện lực Gia Lai cũng phải lên phương án tiết giảm công suất phát lên lưới của các nhà máy thủy điện, điện mặt trời mái nhà trong khu vực khoảng 134 MW để tránh gây quá tải phát ngược; đồng thời, xây dựng phương thức cấp điện để đảm bảo cung cấp điện an toàn, liên tục, ổn định cho địa bàn TP. Pleiku và 9 huyện phía Tây của tỉnh.

“Để đảm bảo kế hoạch đóng điện vào cuối tháng 3-2021, tranh thủ thời tiết thuận lợi, chúng tôi đang tập trung toàn bộ lực lượng để triển khai thi công”-anh Lưu Xuân Thượng-Chỉ huy trưởng thi công thuộc Công ty TNHH một thành viên Xây lắp điện 2-cho biết.

HÀ DUY

Có thể bạn quan tâm

Dự án mở rộng Khu công nghiệp Nhơn Hòa giai đoạn 2: Nhanh chóng giải phóng mặt bằng

Dự án mở rộng Khu công nghiệp Nhơn Hòa giai đoạn 2: Nhanh chóng giải phóng mặt bằng

(GLO)- Nhờ sự cộng hưởng giữa năng lực của chủ đầu tư, tinh thần trách nhiệm của chính quyền phường An Nhơn Nam (tỉnh Gia Lai) và sự đồng thuận của người dân, công tác giải phóng mặt bằng Dự án mở rộng Khu công nghiệp Nhơn Hòa giai đoạn 2 được triển khai nhanh chóng, hiệu quả.

Người nông dân tại khu vực Tây Gia Lai đang chăm sóc vườn hoa lay ơn trong điều kiện thời tiết lạnh kéo dài trước Tết Nguyên đán 2026.

Người trồng hoa lay ơn Tây Gia Lai thấp thỏm vì thời tiết lạnh

(GLO)- Còn khoảng hơn một tháng nữa là đến Tết Nguyên đán, thời điểm này người trồng hoa lay ơn đang tập trung chăm sóc để hoa nở đúng dịp Tết. Song gần đây, thời tiết khu vực Tây Gia Lai xuất hiện lạnh kéo dài khiến người trồng hoa lay ơn không khỏi lo lắng về nguy cơ hoa nở “lệch vụ Tết”.

Chủ tịch UBND tỉnh Phạm Anh Tuấn chủ trì hội nghị giao chỉ tiêu phát triển các khu, cụm công nghiệp tại tỉnh Gia Lai năm 2026 vào chiều ngày 15-1.

Gia Lai đồng hành cùng nhà đầu tư, thúc đẩy phát triển khu, cụm công nghiệp

(GLO)- Chiều 15-1, UBND tỉnh Gia Lai tổ chức hội nghị đánh giá tình hình hoạt động và giao chỉ tiêu đầu tư, phát triển các khu, cụm công nghiệp trên địa bàn tỉnh năm 2026. Các đồng chí: Phạm Anh Tuấn - Phó Bí thư Tỉnh ủy, Chủ tịch UBND tỉnh; Nguyễn Hữu Quế - Phó Chủ tịch UBND tỉnh, chủ trì hội nghị.

Những chậu lan hồ điệp rực rỡ màu sắc được trưng bày tại cửa hàng hoa phục vụ thị trường Tết Nguyên đán Bính Ngọ 2026.

Lan hồ điệp rực rỡ đón Tết

(GLO)- Bên cạnh các loài hoa truyền thống, lan hồ điệp cũng được nhiều người lựa chọn để trang trí không gian sống trong dịp Tết. Những ngày này, từ các cửa hàng đến vườn hoa, lan hồ điệp đã tưng bừng khoe sắc sẵn sàng đón xuân.

Điểm tựa cho nông dân dân tộc thiểu số

Điểm tựa cho nông dân dân tộc thiểu số

(GLO)- Các cấp Hội Nông dân trong tỉnh trở thành điểm tựa cho hội viên, đặc biệt là nông dân dân tộc thiểu số. Thông qua hỗ trợ vốn, giống, kỹ thuật, mô hình sản xuất, đời sống của bà con ngày càng ổn định, phát triển, góp phần đổi thay diện mạo khu vực nông thôn, miền núi.

Rộn ràng mùa thu hoạch kiệu đón Tết

Rộn ràng mùa thu hoạch kiệu ở Phù Mỹ Nam

(GLO)- Khi những ngày Tết đang đến gần, các cánh đồng kiệu ở xã Phù Mỹ Nam (tỉnh Gia Lai) lại rộn ràng bước vào vụ thu hoạch. Năng suất và chất lượng ổn định, giá bán giữ mức khá mang lại niềm phấn khởi cho người trồng kiệu sau một vụ mùa nhiều nỗ lực.

Kích cầu tiêu dùng mùa cao điểm Tết

Gia Lai kích cầu tiêu dùng mùa cao điểm Tết

(GLO)- Nhu cầu mua sắm trong dịp Tết Nguyên đán bắt đầu tăng ở nhiều ngành hàng. Không chỉ lượng khách tăng, cơ cấu chi tiêu cũng cho thấy sự dịch chuyển theo hướng chủ động hơn, tính toán hơn, phản ánh cả nỗ lực kích cầu của doanh nghiệp lẫn những thay đổi trong tâm lý tiêu dùng của người dân.

Gia Lai: Đảm bảo 100% sản phẩm, hàng hóa có mức rủi ro cao phải thực hiện TXNG theo lộ trình

Gia Lai: Đảm bảo 100% sản phẩm, hàng hóa có mức rủi ro cao phải thực hiện TXNG theo lộ trình

(GLO)- UBND tỉnh Gia Lai vừa ban hành Kế hoạch thực hiện Đề án triển khai, áp dụng và quản lý hệ thống truy xuất nguồn gốc (Đề án 100) giai đoạn 2026-2030 trên địa bàn tỉnh. Trong đó, đề ra mục tiêu đảm bảo 100% sản phẩm, hàng hóa có mức rủi ro cao phải thực hiện TXNG theo lộ trình.

Ban Quản lý Khu kinh tế tỉnh Gia Lai phấn đấu thu hút mới 40 dự án đầu tư vào các khu công nghiệp

Ban Quản lý Khu kinh tế tỉnh Gia Lai phấn đấu thu hút mới 40 dự án đầu tư vào các khu công nghiệp

(GLO)- Tại hội nghị tổng kết công tác năm 2025 và triển khai nhiệm vụ năm 2026 vào ngày 12-1, Ban Quản lý Khu kinh tế tỉnh Gia Lai đề ra mục tiêu phấn đấu thu hút mới 40 dự án sản xuất công nghiệp đầu tư vào các KCN và 6 dự án trên lĩnh vực đô thị, du lịch, dịch vụ, thương mại trong khu kinh tế.

Nhịp sống mới trên hạ lưu sông Ayun

Nhịp sống mới trên hạ lưu sông Ayun

(GLO)- Những ngày đầu năm 2026, bà con nông dân vùng hạ lưu sông Ayun (tỉnh Gia Lai) đang tất bật xuống đồng để kịp gieo sạ vụ Đông Xuân 2025-2026. Theo người dân địa phương, đây là thời điểm canh tác thuận lợi nhất do ít chịu ảnh hưởng của thiên tai, bão lũ so với các vụ khác.

null
