Tìm hướng giải tỏa công suất các nguồn điện tái tạo

Theo dõi Báo Gia Lai trên Google News
Trong hai ngày 16 và 17-10, Đoàn công tác của Chính phủ do Phó Thủ tướng Trịnh Đình Dũng dẫn đầu đã làm việc với tỉnh Ninh Thuận về tình hình phát triển điện lực và giải pháp giải tỏa công suất các nguồn điện năng lượng tái tạo tại địa phương.

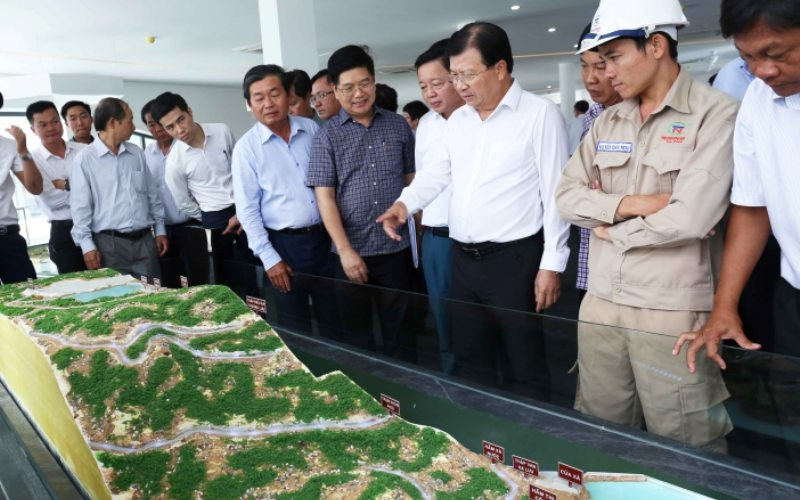

Phó Thủ tướng Trịnh Đình Dũng cùng lãnh đạo các bộ, ngành trung ương và địa phương tham quan mô hình phát triển điện mặt trời, điện gió và dự kiến đầu tư hạ tầng đường dây truyền tải 500kV.
Theo báo cáo của UBND tỉnh Ninh Thuận, toàn tỉnh hiện có 18 dự án điện gió và điện mặt trời vận hành với tổng công suất 1.180 MW. Tuy nhiên, đến thời điểm này có 10 dự án đang phải giảm phát đến 60% công suất, tính đến ngày 30-6-2019, đã giảm phát khoảng 23,2 triệu kWh thiệt hại cho các doanh nghiệp hơn 479 tỷ đồng. Việc bị giảm phát điện ảnh hưởng rất lớn đến hiệu quả đầu tư, gây thiệt hại nhiều cho các nhà đầu tư, vì vi phạm cam kết tiến độ trả lãi cho ngân hàng và ảnh hưởng đến phát triển kinh tế - xã hội của tỉnh.
Chủ tịch UBND tỉnh Ninh Thuận Lưu Xuân Vĩnh cho biết, hiện nay, lưới điện truyền tải trên địa bàn tỉnh chỉ có khả năng giải tỏa công suất khoảng 800 MW, nên nhiều nhà máy điện năng lượng tái tạo đưa vào vận hành với tổng công suất khoảng 1.180 MW, khiến cho lưới điện 110 kV bị quá tải. Bên cạnh đó, theo quy hoạch đang triển khai, hầu hết các dự án đầu tư công trình lưới điện 110 kV và 220 kV đều chậm tiến độ; danh mục lưới điện truyền tải được Thủ tướng Chính phủ đồng ý bổ sung vào quy hoạch điện VII điều chỉnh, dự kiến triển khai sau năm 2020. Do đó, việc giải phóng công suất 2.000 MW đến hết năm 2020 trên địa bàn tỉnh đang gặp nhiều khó khăn do chưa đồng bộ.
Với những khó khăn trên, Ninh Thuận kiến nghị Thủ tướng Chính phủ thống nhất cơ chế đầu tư dự án nhà máy điện mặt trời kết hợp hạ tầng truyền tải trạm biến áp 500 kV Thuận Nam và đường dây đấu nối do Công ty cổ phần Đầu tư xây dựng Trung Nam đề xuất; khi công ty này xây dựng hoàn thành, sẽ bàn giao công trình hạ tầng truyền tải Trạm biến áp 500 kV Thuận Nam và đường dây đấu nối cho EVN quản lý, vận hành mà không yêu cầu hoàn trả kinh phí đầu tư. Kiến nghị quan tâm xem xét, chỉ đạo Bộ Công thương sớm hoàn tất thủ tục, báo cáo Thủ tướng Chính phủ xem xét, phê duyệt bổ sung Trung tâm Điện lực Cà Ná quy mô công suất 6.000 MW vào quy hoạch điện lực quốc gia giai đoạn 2011-2020, có xét đến năm 2030 theo Nghị quyết 115 của Chính phủ; kiến nghị Chính phủ giao Bộ Công thương phối hợp Ủy ban quản lý vốn Nhà nước tại doanh nghiệp chỉ đạo Tập đoàn Điện lực Việt Nam đẩy nhanh tiến độ triển khai dự án bảo đảm đồng bộ các hạng mục, công trình thủy lợi Tân Mỹ. Bên cạnh đó, tỉnh đang triển khai một số dự án đầu tư năng lượng các dự án về đường dây truyền tải điện liên quan đến việc chuyển đổi mục đích sử dụng rừng, nhưng gặp nhiều khó khăn về việc chuyển đổi, vì vậy kiến nghị Chính phủ quan tâm xem xét, chỉ đạo Bộ Nông nghiệp và Phát triển Nông thôn, Bộ Tài nguyên và Môi trường sớm trình Thủ tướng Chính phủ cho phép chuyển đổi mục đích rừng các dự án đầu tư, tạo điều kiện cho tỉnh đẩy nhanh tiến độ các dự án nhằm thúc đẩy kinh tế- xã hội của địa phương.
Đại diện Tập đoàn Điện lực Việt Nam cho biết, đã trình lên Thủ tướng Chính phủ việc chấp thuận cho Công ty cổ phần Đầu tư xây dựng Trung Nam đầu tư hạ tầng đường dây truyền tải 500kV.
Tại buổi làm việc, Phó Thủ tướng Trịnh Đình Dũng ghi nhận những nỗ lực của tỉnh Ninh Thuận về phát triển năng lượng tái tạo, đã góp phần đạt được những mục tiêu phát triển kinh tế - xã hội đã đề ra. Tuy nhiên, làm thế nào để giải tỏa công suất để bảo đảm hiệu quả đầu tư. Phó Thủ tướng chỉ đạo, Ninh Thuận tiếp tục tranh thủ thời cơ, khai thác lợi thế, vượt qua khó khăn thách thức để phát triển. Chính phủ rất quan tâm để có chiến lược thay đổi cơ cấu nguồn điện, khi đó năng lượng gió và mặt trời sẽ ưu tiên phát triển để thay thế các nguồn năng lượng khác, và Ninh Thuận càng có lợi thế về lĩnh vực này.
Thời gian tới, quy hoạch phát triển nguồn điện cần bám sát với quy hoạch của ngành điện gắn với tái cấu trúc phát triển năng lượng với các ngành nông nghiệp, công nghiệp, du lịch…. Đặc biệt chú ý gắn với các ngành kinh tế chủ lực của tỉnh để bảo đảm bền vững. Ninh Thuận cần lựa chọn những dự án quan trọng để thực hiện. Tỉnh cần xây dựng kế hoạch, lộ trình đầu tư phát triển đô thị, hạ tầng giao thông để tránh bị chồng lấn khi thực hiện mục tiêu, phải bảo đảm tương đồng giữa cung và cầu trong phát triển điện gắn với truyền tải để không gây lãng phí của nhà đầu tư; các bộ ngành liên quan sớm trình các quy hoạch điều chỉnh để Chính phủ xem xét, giải quyết; Tập đoàn Điện lực Việt Nam chú trọng việc quản lý và vận hành tốt đường truyền tải điện; phối hợp với các nhà đầu tư khác để đầu tư đường truyền tải điện từ nhà máy đến điểm đấu nối vào lưới điện quốc gia, đúng chính sách của Nhà nước. Đẩy nhanh tiến độ xây dựng nhà máy thủy điện tích năng ở huyện Bác Ái…. Chính phủ sẽ sớm có ý kiến giải quyết những vướng mắc mà Ninh Thuận đã kiến nghị
Trong thời gian công tác, đoàn đã đến thăm thầy, trò Trường Trung học cơ sở, Trung học phổ thông Đặng Chí Thanh; kiểm tra thực địa tại địa điểm quy hoạch dự án Trung tâm điện lực và cảng nước sâu Cà Ná; các dự án điện gió, điện mặt trời tại xã Phước Dinh, huyện Thuận Nam và Nhà máy điện gió, điện mặt trời Trung Nam tại huyện Thuận Bắc.
Nguyễn Trung (NDĐT)

Có thể bạn quan tâm

Gia Lai: Triển khai Khung đánh giá mức độ trưởng thành chuyển đổi số gắn với chuyển đổi xanh cho doanh nghiệp

Gia Lai: Triển khai Khung đánh giá mức độ trưởng thành chuyển đổi số gắn với chuyển đổi xanh cho doanh nghiệp

(GLO)- UBND tỉnh vừa có văn bản chỉ đạo các sở, ngành, địa phương triển khai thực hiện Quyết định số 2515/QĐ-BTC của Bộ Tài chính về Khung đánh giá mức độ trưởng thành chuyển đổi số gắn với chuyển đổi xanh, trọng tâm hướng đến các doanh nghiệp nhỏ và vừa.

Đức Long Gia Lai đề xuất dự án cao tốc Pleiku - Lệ Thanh hơn 17.000 tỷ đồng

Đức Long Gia Lai nghiên cứu, hoàn thiện hồ sơ đề xuất dự án cao tốc Pleiku - Lệ Thanh hơn 17.000 tỷ đồng

(GLO)- Công ty Cổ phần Tập đoàn Đức Long Gia Lai (gọi tắt là Đức Long Gia Lai) được UBND tỉnh Gia Lai chấp thuận nghiên cứu, hoàn thiện hồ sơ đề xuất Dự án Xây dựng đường bộ cao tốc Pleiku - Lệ Thanh theo phương thức PPP, với tổng mức đầu tư sơ bộ khoảng 17.041 tỷ đồng.

Cùng với XTTM truyền thống, các chủ thể OCOP còn được hỗ trợ livestream bán hàng trên nền tảng TikTok Shop. Ảnh: Vũ Thảo

Phấn đấu tăng doanh số qua kênh thương mại điện tử nhóm sản phẩm ưu tiên từ 15-20%/năm

(GLO)- Ngày 15-9-2026, UBND tỉnh ban hành Quyết định số 3952/QĐ-UBND thực hiện Kế hoạch tổng thể ứng dụng thương mại điện tử tại khu vực biên giới, miền núi tỉnh Gia Lai giai đoạn 2027-2030, nhằm hướng đến mở rộng thị trường tiêu thụ, thu hẹp khoảng cách số tại các vùng, miền của tỉnh.

Chủ tịch UBND tỉnh Phạm Anh Tuấn (hàng đầu bên phải) đón tiếp nhà đầu tư nước ngoài. Ảnh: Tiến Sỹ

Gia Lai thu hút thêm 10 dự án mới

(GLO)- Giám đốc Trung tâm xúc tiến đầu tư tỉnh Gia Lai Nguyễn Bay cho biết: Từ ngày 11 đến 16-9, toàn tỉnh thu hút thêm 10 dự án mới với tổng vốn đầu tư hơn 9.163 tỷ đồng và một dự án điều chỉnh tăng thêm 892 tỷ đồng so với ban đầu.

Hỗ trợ phụ nữ dân tộc thiểu số phát triển kinh tế

Hỗ trợ phụ nữ dân tộc thiểu số phát triển kinh tế

(GLO)- Nhờ thay đổi nếp nghĩ, cách làm, nhiều phụ nữ dân tộc thiểu số trong tỉnh tìm được hướng phát triển kinh tế phù hợp. Ðồng hành cùng hội viên, các cấp Hội Phụ nữ trong tỉnh Gia Lai đã hỗ trợ vốn, kiến thức, sinh kế, tạo thêm điểm tựa để phụ nữ nâng cao thu nhập, cải thiện cuộc sống.

null
