Gia Lai: Khẩn trương thi công các dự án điện gió

Theo dõi Báo Gia Lai trên Google News

(GLO)- Gia Lai hiện có 17 dự án điện gió với tổng công suất hơn 1.242 MW, tổng vốn đầu tư hơn 43.000 tỷ đồng đã được UBND tỉnh phê duyệt chủ trương đầu tư. Hiện các dự án đang tập trung tối đa nguồn lực để đẩy nhanh tiến độ thi công và dự kiến có 11 dự án đưa vào vận hành thương mại trong năm 2021.

Nỗ lực đẩy nhanh tiến độ

Công ty cổ phần Phong điện Ia Pết Đak Đoa (thuộc Tập đoàn TRE) đang triển khai xây dựng 2 dự án điện gió Ia Pết Đak Đoa 1 và Ia Pết Đak Đoa 2 có tổng mức đầu tư hơn 7.300 tỷ đồng, sản lượng phát điện là 550 MWh/năm. Đơn vị thi công cùng lúc 2 dự án điện gió có tổng công suất 200 MW (mỗi dự án 100 MW); trạm biến áp 500 kV; trạm biến áp và 20 km đường dây 220 kV nên khối lượng công việc rất lớn.

Hàng ngày, gần 1.000 lao động thi công ở tất cả các hạng mục công trình. Để đảm bảo tiến độ, những ngày này, các tổ, đội thi công luân phiên nhau tăng ca, làm cả ngày lẫn đêm.

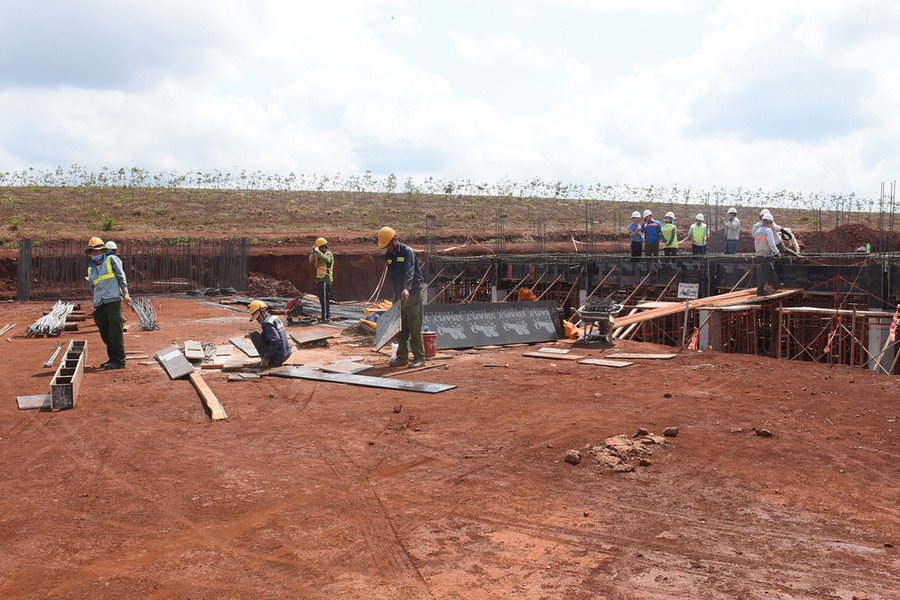

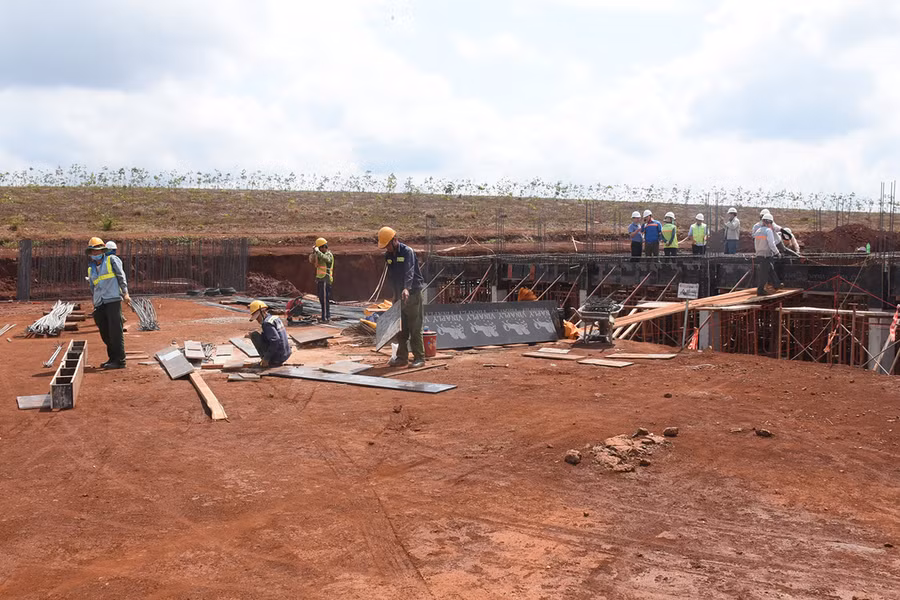

Thi công xây dựng trạm biến áp 110 kV tại dự án điện gió của Công ty cổ phần Phong điện HBRE Gia Lai. Ảnh: Minh Nguyễn
Thi công xây dựng trạm biến áp 110 kV tại dự án điện gió của Công ty cổ phần Phong điện HBRE Gia Lai. Ảnh: Minh Nguyễn


Ông Phạm Ân Sẩn-kỹ sư hiện trường (Công ty TNHH VIECC-YUSHIN) cho biết: Đơn vị đảm nhiệm thi công một số hạng mục như: đường nội bộ; hệ thống mương, máng thoát nước và phần móng trụ. Hàng ngày, 300 công nhân chia thành 2 ca làm việc tại công trình. Riêng phần đổ bê tông móng trụ, công nhân tăng ca làm xuyên đêm, thi công từ 4 giờ chiều đến khoảng 5 giờ sáng hôm sau, tranh thủ hoàn thành khối lượng công việc theo cam kết với chủ đầu tư.

“Thi công nhanh nên cường độ công việc rất cao. Tuy vậy, chúng tôi luôn xác định chất lượng công trình phải đặt lên hàng đầu; quy trình an toàn lao động luôn được áp dụng chặt chẽ trong quá trình thực hiện. Đến nay, khối lượng các hạng mục do đơn vị đảm nhận đã đạt từ 70 đến 90%”-ông Sẩn cho hay.

Liên quan đến chất lượng công trình, ông Lê Văn Tuấn-cán bộ điều hành công trường, đơn vị tư vấn quản lý UL (Mỹ) cho hay: Đơn vị đồng hành với chủ đầu tư tham gia quản lý các nhà thầu, kiểm soát tất cả công việc của dự án từ tiến độ thi công, kỹ thuật cho đến chất lượng công trình, vật tư đầu vào. Xác định đây là công trình trọng điểm nên chúng tôi rất coi trọng dự án này, bổ sung đầy đủ nhân lực tham gia giám sát tất cả hoạt động công việc hàng ngày theo tiêu chuẩn dự án.

Theo ông Nguyễn Anh Khoa-Giám đốc Kỹ thuật (Công ty cổ phần Phong điện Ia Pết Đak Đoa): Thời điểm này, Công ty đã xây dựng 2 trạm biến áp đạt 70%; móng đường dây 80%, lắp đặt trụ đường dây khoảng 50%; đường nội bộ dài 40 km cũng hoàn thành 70%. Riêng phần móng trụ để lắp đặt các tua bin điện gió đạt 60%, dự kiến 44 móng trụ sẽ hoàn thành vào đầu tháng 5. Cùng thời gian này, chúng tôi sẽ cho triển khai lắp đặt thiết bị của hệ thống tua bin điện gió và đưa nhà máy vận hành trước ngày 31-10.

“Đây là dự án kiểu mẫu nên chúng tôi thuê đến 2 đơn vị tư vấn giám sát trong và ngoài nước quản lý để vừa nhanh vừa đảm bảo chất lượng. Hiện có 8 bộ thiết bị đã nhập về Cảng Quy Nhơn, cuối tháng này sẽ về thêm 8 bộ. Nếu đường vận chuyển thiết bị về công trình thuận lợi thì Dự án sẽ sớm về đích”-ông Khoa thông tin.

Sẵn sàng đón dòng điện đầu tiên

Dự án điện gió do Công ty cổ phần Phong điện HBRE Gia Lai làm chủ đầu tư với công suất 50 MW, tổng vốn đầu tư trên 1.800 tỷ đồng cũng đang khẩn trương thi công tại xã Ia Phìn (huyện Chư Prông). Đến thời điểm này, tiến độ đạt 45% khối lượng xây dựng, đã hoàn thành 3 móng trụ và đang đẩy nhanh tiến độ thi công hoàn thành 9 móng trụ còn lại trong tháng 5 tới.

Theo ông Nguyễn Quang Huy-Chỉ huy trưởng Dự án: Dự kiến đầu tháng 6, các thiết bị điện gió sẽ được vận chuyển từ Cảng Quy Nhơn về đến công trình và sẽ tiến hành lắp đặt. Đầu tháng 10 sẽ đưa vào vận hành phát điện thử nghiệm. “Chúng tôi chỉ đạo tập trung đẩy nhanh tiến độ xây dựng phần móng trụ tua bin, phần móng trụ trạm biến áp và đường dây 110 kV với quyết tâm hoàn thành trước mùa mưa”-ông Huy cho hay.

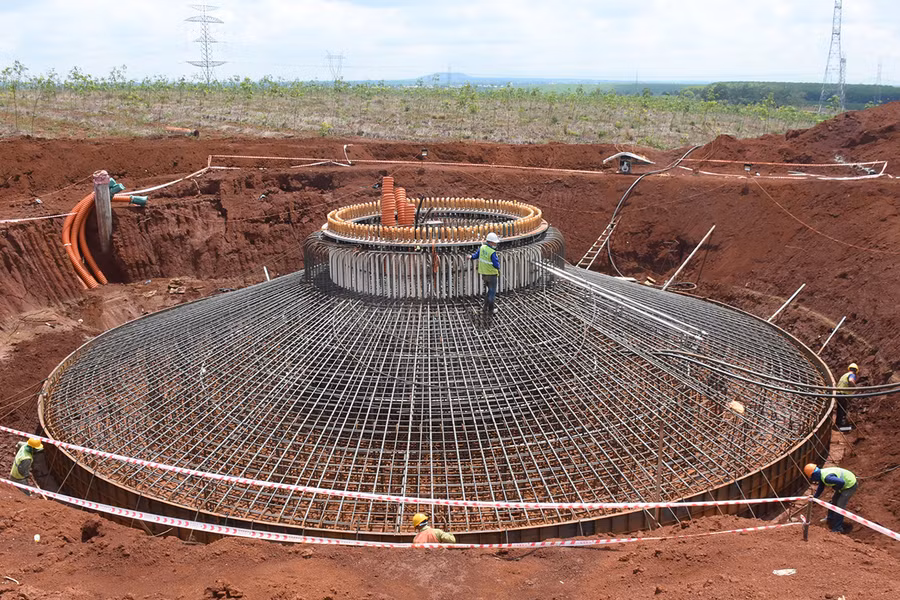

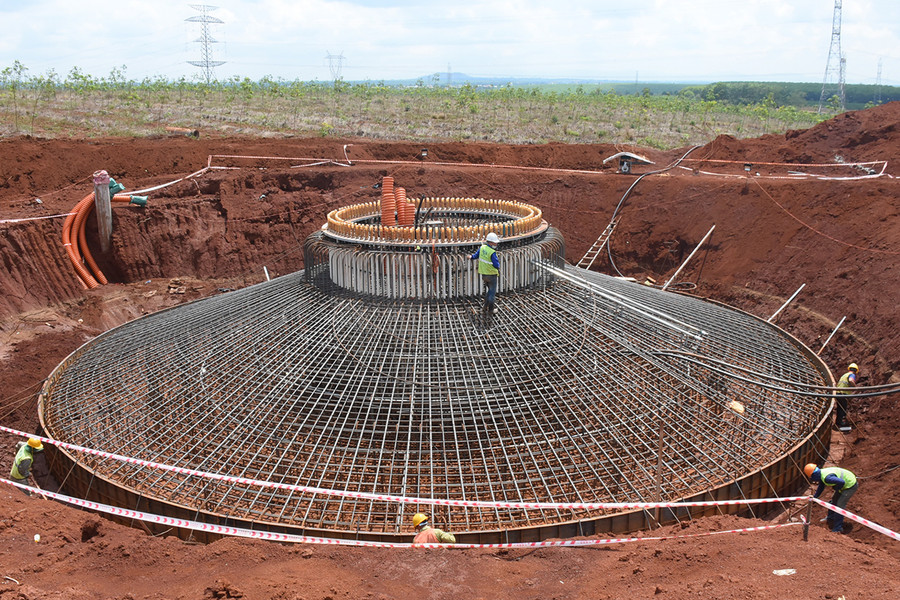

Dự kiến giữa tháng 5 tới, Công ty cổ phần Phong điện Ia Pết Đak Đoa sẽ hoàn thành 44 móng trụ để lắp đặt thiết bị tua bin điện gió và đưa nhà máy vận hành trước ngày 31-10. Ảnh: Minh Nguyễn
Dự kiến giữa tháng 5 tới, Công ty cổ phần Phong điện Ia Pết Đak Đoa sẽ hoàn thành 44 móng trụ để lắp đặt thiết bị tua bin điện gió và đưa nhà máy vận hành trước ngày 31-10. Ảnh: Minh Nguyễn


Tại buổi làm việc mới đây, lãnh đạo Công ty cổ phần Cảng Quy Nhơn và lãnh đạo UBND tỉnh cùng các sở, ngành đã tập trung bàn các giải pháp hỗ trợ đơn vị tháo gỡ khó khăn liên quan đến việc vận chuyển thiết bị thuộc các dự án điện gió triển khai trên địa bàn tỉnh.

Chủ tịch UBND tỉnh Võ Ngọc Thành yêu cầu sở, ngành liên quan đề ra các phương án, giải pháp hỗ trợ, tháo gỡ khó khăn trong quá trình vận chuyển các thiết bị điện gió siêu trường, siêu trọng; tạo mọi điều kiện thuận lợi để các dự án khởi công đúng thời gian, kế hoạch đề ra. Chủ tịch UBND tỉnh cũng chỉ đạo các địa phương chủ động phối hợp với các Sở: Giao thông-Vận tải, Công thương, Công an tỉnh, Công ty Điện lực Gia Lai, Công ty cổ phần Cảng Quy Nhơn và các đơn vị liên quan hỗ trợ giải quyết vướng mắc, khó khăn trong quá trình vận chuyển thiết bị đến công trình.

Với mức đầu tư trung bình 35 tỷ đồng cho 1 MW điện gió, 11 dự án với tổng công suất hơn 692 MW dự kiến sẽ đưa vào hoạt động trong năm nay, Gia Lai đã thu hút được nguồn lực đầu tư hơn 24 ngàn tỷ đồng, đồng thời góp phần đáng kể cho nguồn thu ngân sách của địa phương. Ước tính, 1 MW sẽ đóng góp trên 200 triệu đồng tiền thuế. Với một nguồn lợi kinh tế lớn mang lại từ các dự án năng lượng tái tạo, Gia Lai cũng như các nhà đầu tư đang quyết tâm đẩy nhanh tiến độ thi công các dự án để sớm đón những dòng điện gió đầu tiên trong năm 2021.

Ông Hồ Phước Thành-Giám đốc Sở Kế hoạch và Đầu tư-khẳng định: Tỉnh đánh giá cao các chủ đầu tư đã sớm bắt tay triển khai dự án. Khi các dự án đi vào hoạt động sẽ góp phần tăng giá trị sản xuất công nghiệp, đồng thời giải quyết việc làm cho lao động địa phương, tăng thu ngân sách hàng trăm tỷ đồng mỗi năm. Kết quả này tiếp tục ghi dấu sự thành công trong thu hút đầu tư nhằm hiện thực hóa khát vọng xây dựng tỉnh ngày càng phát triển.



MINH NGUYỄN


Có thể bạn quan tâm

Phó Bí thư Tỉnh ủy Châu Ngọc Tuấn nhấn mạnh tinh thần sẵn sàng lên đường nhập ngũ của các thanh niên

Phó Bí thư Tỉnh ủy Châu Ngọc Tuấn nhấn mạnh tinh thần sẵn sàng lên đường nhập ngũ của các thanh niên

(GLO)- Hòa chung không khí ngày hội tòng quân, sáng 4-3, 507 thanh niên Gia Lai tại điểm số 1 của Ban Chỉ huy Phòng thủ khu vực 1 - Hoài Nhơn Nam đã hăng hái lên đường thực hiện nghĩa vụ quân sự và công an nhân dân năm 2026. Phó Bí thư Tỉnh ủy, Trưởng đoàn ĐBQH tỉnh Châu Ngọc Tuấn đến dự lễ.

Phó Bí thư Thường trực Tỉnh ủy Rah Lan Chung động viên 571 thanh niên lên đường nhập ngũ

Phó Bí thư Thường trực Tỉnh ủy Rah Lan Chung động viên 571 thanh niên lên đường nhập ngũ

(GLO)- Sáng 4-3, tại sân vận động phường Bình Định (tỉnh Gia Lai), Phó Bí thư Thường trực Tỉnh ủy, Chủ tịch HĐND tỉnh Rah Lan Chung đã đến dự Lễ giao, nhận quân tại điểm số 1 của Ban Chỉ huy Phòng thủ khu vực 6 - An Nhơn Đông, động viên 571 thanh niên lên đường nhập ngũ.

Nguồn tuyển nghĩa vụ CAND năm 2026 đạt tỷ lệ cao nhất trong 10 năm

Nguồn tuyển nghĩa vụ CAND năm 2026 đạt tỷ lệ cao nhất trong 10 năm

(GLO)- Theo Thiếu tướng Nguyễn Quốc Toản - Chánh Văn phòng, Người phát ngôn Bộ Công an, năm nay, nguồn tuyển công dân thực hiện nghĩa vụ CAND đạt 109% so với chỉ tiêu được giao. Đây cũng là tỷ lệ cao nhất trong 10 năm gần đây, tạo dư địa rất quan trọng cho công tác tuyển chọn chiến sĩ nghĩa vụ.

Giữ vững biên cương từ thế trận lòng dân.

Gia Lai: Giữ vững biên cương từ thế trận lòng dân

(GLO)- Xây dựng thế trận lòng dân nơi biên giới là nhiệm vụ chiến lược, tạo nền tảng vững chắc bảo vệ chủ quyền quốc gia từ sớm, từ xa. Bằng những chương trình, mô hình thiết thực, BĐBP tỉnh đã và đang bền bỉ vun đắp niềm tin, giữ vững biên cương từ thế trận lòng dân.

Phó Chủ tịch UBND tỉnh Dương Mah Tiệp thăm, chúc mừng Ban Chỉ huy Bộ đội Biên phòng tỉnh nhân ngày 3-3

Phó Chủ tịch UBND tỉnh Dương Mah Tiệp thăm, chúc mừng Ban Chỉ huy Bộ đội Biên phòng tỉnh nhân ngày 3-3

(GLO)- Nhân kỷ niệm 67 năm Ngày truyền thống Bộ đội Biên phòng Việt Nam (3/3/1959 - 3/3/2026) và 37 năm Ngày Biên phòng toàn dân (3/3/1989 - 3/3/2026), sáng 3-3, Phó Chủ tịch UBND tỉnh Gia Lai Dương Mah Tiệp đã đến thăm, chúc mừng lãnh đạo, cán bộ, chiến sĩ Ban Chỉ huy Bộ đội Biên phòng tỉnh.

Sẵn sàng cho ngày hội tòng quân

Sẵn sàng cho ngày hội tòng quân

(GLO)- Ngày 4-3, 5.697 thanh niên ưu tú của tỉnh Gia Lai sẽ lên đường thực hiện nghĩa vụ thiêng liêng với Tổ quốc. Đến thời điểm này, mọi công tác chuẩn bị cho lễ giao, nhận quân đã cơ bản hoàn tất, hứa hẹn ngày hội tòng quân sẽ diễn ra trang trọng, rộn ràng khí thế tuổi trẻ.

Tuy Phước Đông tổng kết 1 năm thực hiện Chỉ thị 01/CT-TTg

Tuy Phước Đông sơ kết 1 năm thực hiện Chỉ thị số 01 của Thủ tướng Chính phủ

(GLO)- Sáng 24-2, UBND xã Tuy Phước Đông phối hợp với Ủy ban MTTQ Việt Nam xã và Đồn Biên phòng Nhơn Lý tiến hành sơ kết 1 năm thực hiện Chỉ thị số 01/CT-TTg ngày 09/01/2015 của Thủ tướng Chính phủ về tổ chức phong trào toàn dân tham gia bảo vệ chủ quyền lãnh thổ, an ninh biên giới quốc gia trong tình hình mới.

Giữ vững biên cương trong thế trận mới

Giữ vững biên cương trong thế trận mới

(GLO)- Trong thế trận mới, với cả biên giới đất liền và biển đảo, Bộ đội Biên phòng tỉnh tiếp tục khẳng định bản lĩnh, tinh thần trách nhiệm và sự chủ động thích ứng. Sự kết hợp hài hòa giữa nhiệm vụ bảo vệ chủ quyền và chăm lo đời sống nhân dân chính là chìa khóa giữ vững biên cương Tổ quốc.

Ấm no một dải biên cương

Ấm no một dải biên cương

(GLO)- Những công trình hạ tầng, mô hình sinh kế bền vững cùng sự đồng hành của chính quyền và lực lượng vũ trang đang giúp đời sống người dân vùng biên khu vực phía Tây tỉnh đổi thay rõ rệt.

null
