Quy định mới về tạm sử dụng rừng phục vụ thi công dự án lưới điện vì lợi ích quốc gia, công cộng

Theo dõi Báo Gia Lai trên Google News
0:00 / 0:00
0:00
  • Nam miền Bắc
  • Nữ miền Bắc
  • Nữ miền Nam
  • Nam miền Nam
(GLO)- Theo quy định mới, dự án phải đáp ứng 7 điều kiện khi phê duyệt Phương án tạm sử dụng rừng phục vụ thi công dự án lưới điện vì lợi ích quốc gia, công cộng.

Chính phủ vừa ban hành Nghị định số 27/2024/NĐ-CP sửa đổi, bổ sung một số điều của Nghị định số 156/2018/NĐ-CP ngày 16-11-2018 của Chính phủ quy định chi tiết thi hành một số điều của Luật Lâm nghiệp.

Trong đó, Nghị định 27/2024/NĐ-CP bổ sung quy định về tạm sử dụng rừng. Nghị định này có hiệu lực thi hành từ ngày 6-3-2024.

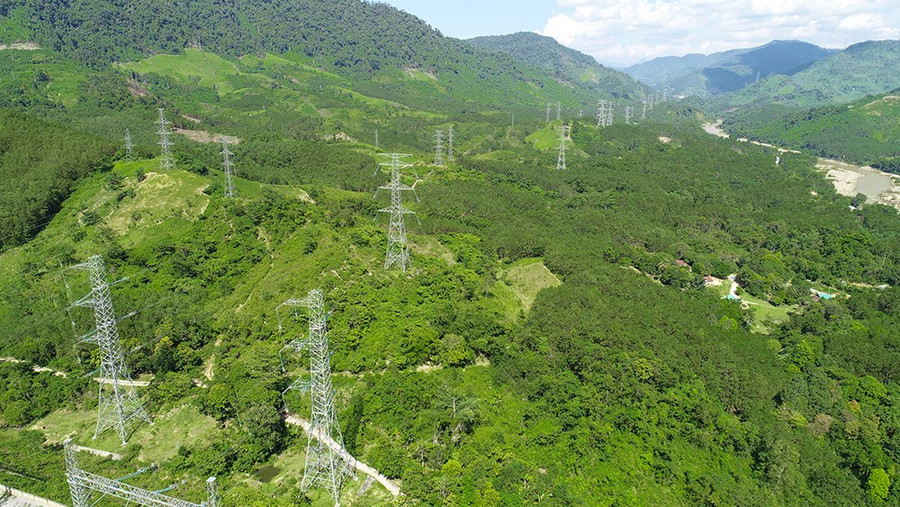

Quy định mới về tạm sử dụng rừng phục vụ thi công dự án lưới điện vì lợi ích quốc gia, công cộng.

Quy định mới về tạm sử dụng rừng phục vụ thi công dự án lưới điện vì lợi ích quốc gia, công cộng.

Theo Nghị định số 27/2024/NĐ-CP, tạm sử dụng rừng là việc sử dụng rừng để thực hiện thi công công trình tạm phục vụ thi công dự án lưới điện để phát triển kinh tế-xã hội vì lợi ích quốc gia, công cộng theo quy định của pháp luật về xây dựng, điện lực và các pháp luật khác có liên quan nhưng không chuyển mục đích sử dụng rừng sang mục đích khác đối với diện tích tạm sử dụng rừng.

Nghị định 27/2024/NĐ-CP nêu rõ, khi phê duyệt Phương án tạm sử dụng rừng, dự án phải đáp ứng các điều kiện: Có dự án lưới điện để phát triển kinh tế-xã hội vì lợi ích quốc gia, công cộng được cấp có thẩm quyền quyết định chủ trương đầu tư hoặc chấp thuận chủ trương đầu tư hoặc quyết định phê duyệt dự án đầu tư theo quy định của pháp luật về đầu tư công, đầu tư theo phương thức đối tác công tư, đầu tư.

Trường hợp dự án có cả chuyển mục đích sử dụng rừng sang mục đích khác và tạm sử dụng rừng, phải có quyết định chủ trương chuyển mục đích sử dụng rừng sang mục đích sử dụng khác (đối với phần diện tích chuyển mục đích sử dụng rừng).

Trường hợp dự án không chuyển mục đích sử dụng rừng sang mục đích khác nhưng có tạm sử dụng rừng, phải có quyết định chủ trương đầu tư hoặc chấp thuận chủ trương đầu tư hoặc quyết định phê duyệt dự án đầu tư.

Chỉ cho phép tạm sử dụng rừng trong trường hợp dự án bắt buộc phải sử dụng trên diện tích có rừng do không thể bố trí trên diện tích đất khác. Hạn chế tối đa diện tích tạm sử dụng rừng và chặt hạ cây rừng trong phạm vi diện tích được tạm sử dụng (không chặt hạ cây rừng có đường kính từ 20 cm trở lên ở vị trí từ mặt đất đến vị trí 1,3 m của thân cây).

Diện tích tạm sử dụng phải được điều tra, đánh giá về hiện trạng, trữ lượng, tác động của việc tạm sử dụng rừng đối với hệ sinh thái rừng. Nội dung tác động vào rừng, trồng lại rừng, phục hồi rừng phải được thể hiện đầy đủ, chi tiết trong Phương án tạm sử dụng rừng.

Thời gian tạm sử dụng rừng phải được xác định rõ trong văn bản đề nghị quyết định phê duyệt Phương án tạm sử dụng rừng; không quá thời gian thực hiện dự án.

Không tạm sử dụng rừng trong khu bảo vệ nghiêm ngặt của rừng đặc dụng, phạm vi diện tích rừng có các loài thực vật rừng nguy cấp, quý hiếm; không lợi dụng việc tạm sử dụng rừng để chặt, phá rừng, săn bắt động vật rừng, khai thác, vận chuyển gỗ và lâm sản trái quy định của pháp luật, hợp thức hóa gỗ và lâm sản khai thác trái pháp luật; không đưa chất thải, hóa chất độc, chất nổ, chất cháy, chất dễ cháy, công cụ, phương tiện vào rừng trái quy định của pháp luật; không xây dựng, đào, bới, đắp đập, ngăn dòng chảy tự nhiên và các hoạt động khác trái quy định của pháp luật làm thay đổi cấu trúc cảnh quan tự nhiên, hủy hoại tài nguyên rừng, hệ sinh thái rừng, công trình bảo vệ và phát triển rừng.

Việc trồng lại rừng được thực hiện ngay trong mùa vụ trồng rừng gần nhất tại địa phương nhưng không quá 12 tháng tính từ thời gian tạm sử dụng rừng kết thúc trong Phương án tạm sử dụng rừng được phê duyệt; bảo đảm diện tích rừng được phục hồi đáp ứng tiêu chí thành rừng theo quy định của pháp luật về lâm nghiệp.

Bảo đảm diện tích rừng được phục hồi đáp ứng tiêu chí thành rừng theo quy định của pháp luật về lâm nghiệp (ảnh minh họa)

Bảo đảm diện tích rừng được phục hồi đáp ứng tiêu chí thành rừng theo quy định của pháp luật về lâm nghiệp (ảnh minh họa)

Theo Nghị định 27/2024/NĐ-CP, Chủ tịch UBND cấp tỉnh quyết định phê duyệt Phương án tạm sử dụng rừng để thực hiện các hạng mục công trình tạm phục vụ thi công dự án lưới điện để phát triển kinh tế-xã hội vì lợi ích quốc gia, công cộng. Trong trường hợp diện tích rừng tạm sử dụng thuộc phạm vi quản lý của chủ rừng là các đơn vị trực thuộc các bộ, ngành, Chủ tịch UBND cấp tỉnh có văn bản lấy ý kiến của bộ, ngành chủ quản và chỉ phê duyệt khi được sự đồng ý của bộ, ngành chủ quản.

Tại Nghị định 27/2024/NĐ-CP nêu rõ, chủ đầu tư dự án có văn bản đề nghị quyết định phê duyệt Phương án tạm sử dụng rừng hoặc điều chỉnh Phương án tạm sử dụng rừng gửi trực tiếp hoặc qua dịch vụ bưu chính hoặc qua môi trường điện tử 1 bộ hồ sơ theo quy định đến Sở Nông nghiệp và PTNT. Trường hợp hồ sơ không hợp lệ, trong thời hạn 3 ngày làm việc kể từ ngày nhận được hồ sơ, Sở Nông nghiệp và PTNT trả lời bằng văn bản và nêu rõ lý do.

Trong thời hạn 7 ngày làm việc kể từ ngày nhận được hồ sơ hợp lệ, Sở Nông nghiệp và PTNT: kiểm tra, xác minh về báo cáo thuyết minh và bản đồ hiện trạng rừng khu vực đề nghị tạm sử dụng rừng và tổ chức thẩm định Phương án tạm sử dụng rừng hoặc điều chỉnh Phương án tạm sử dụng rừng; trình UBND cấp tỉnh xem xét, quyết định phê duyệt Phương án tạm sử dụng rừng hoặc điều chỉnh Phương án tạm sử dụng rừng.

Trường hợp diện tích rừng tạm sử dụng thuộc phạm vi quản lý của chủ rừng là các đơn vị trực thuộc các bộ, ngành, trong thời hạn 3 ngày làm việc kể từ ngày nhận được tờ trình và hồ sơ của Sở Nông nghiệp và PTNT, UBND cấp tỉnh lấy ý kiến của bộ, ngành chủ quản. Hồ sơ lấy ý kiến gồm: Văn bản đề nghị của UBND cấp tỉnh, báo cáo thẩm định và hồ sơ theo quy định.

Trong thời hạn 5 ngày làm việc kể từ ngày nhận được hồ sơ lấy ý kiến của UBND cấp tỉnh, bộ, ngành chủ quản có ý kiến bằng văn bản gửi UBND cấp tỉnh. Trong thời hạn 5 ngày làm việc kể từ ngày nhận được ý kiến của bộ, ngành chủ quản, Chủ tịch UBND cấp tỉnh xem xét, quyết định phê duyệt Phương án tạm sử dụng rừng hoặc điều chỉnh Phương án tạm sử dụng rừng theo Phụ lục III ban hành kèm theo Nghị định này. Trường hợp không phê duyệt, Chủ tịch UBND cấp tỉnh trả lời bằng văn bản và nêu rõ lý do.

Đối với trường hợp không phải lấy ý kiến của bộ, ngành chủ quản, trong thời hạn 5 ngày làm việc kể từ ngày nhận được Tờ trình và hồ sơ của Sở Nông nghiệp và PTNT, Chủ tịch UBND cấp tỉnh xem xét, quyết định phê duyệt Phương án tạm sử dụng rừng hoặc điều chỉnh Phương án tạm sử dụng rừng theo Phụ lục III ban hành kèm theo Nghị định này. Trường hợp không phê duyệt, Chủ tịch UBND cấp tỉnh trả lời bằng văn bản và nêu rõ lý do.

Có thể bạn quan tâm

Gia Lai: Vụ lúa Đông Xuân 2023-2024 thắng lợi

Gia Lai: Vụ lúa Đông Xuân 2023-2024 thắng lợi

(GLO)- Nhờ chủ động nguồn nước tưới từ các công trình thủy lợi, cộng với việc đưa các giống lúa mới chất lượng cao vào sản xuất nên năng suất lúa vụ Đông Xuân 2023-2024 tăng đáng kể. Với giá lúa tăng 2-3 ngàn đồng/kg so với vụ trước, bà con nông dân trong tỉnh đã có một vụ sản xuất “thắng lợi kép”.

Năm nay, thời tiết khắc nghiệt quá, nắng nóng kéo dài khiến ao, hồ cạn trơ đáy. Ảnh: Gia Hưng

Gia Lai thiệt hại do hạn hán gần 10 tỷ đồng

(GLO)-

Theo Văn phòng Thường trực Ban Chỉ huy phòng-chống thiên tai và tìm kiếm cứu nạn tỉnh: Tính đến ngày 24-4, trên địa bàn tỉnh đã ghi nhận thiệt hại do hạn hán gần 10 tỷ đồng, với 379,6 ha cây trồng các loại bị thiệt hại.

Việt Nam nhập khẩu phân bón Trung Quốc nhiều nhất

Việt Nam nhập khẩu phân bón Trung Quốc nhiều nhất

(GLO)- Qúy I-2024, Việt Nam nhập khẩu phân bón của Trung Quốc nhiều nhất, chiếm gần 42% trong tổng lượng phân bón Việt Nam nhập khẩu. Ngoài ra, Việt Nam còn nhập khẩu phân bón từ các thị trường khác như Nga, Đông Nam Á, thị trường FTA RCE, thị trường FTA CPTTP.
Anh Nay Thuế (buôn Chư Jut) vui vẻ khi mùa đầu tiên trồng cây thuốc lá thành công cho thu nhập cao hơn so với trồng cây mì. Ảnh: Lê Nam

Chư Gu chú trọng công tác giảm nghèo bền vững

(GLO)-

Xác định công tác giảm nghèo bền vững là một trong những nhiệm vụ quan trọng, do đó cấp ủy, chính quyền địa phương và Mặt trận, hội đoàn thể xã Chư Gu (huyện Krông Pa) đã triển khai nhiều giải pháp giúp người dân phát triển kinh tế, vươn lên thoát nghèo.

Nói chuyện con tằm

Nói chuyện con tằm

(GLO)- Thời nhỏ ở quê, tôi rất mê con tằm. Cái “con sâu” ăn lá dâu một cách ngon lành, rồi hóa thân một cách kỳ diệu.
Đẩy nhanh tiến độ thu hoạch và tiêu thụ diện tích mía còn lại trước ngày 10-5

Đẩy nhanh tiến độ thu hoạch và tiêu thụ diện tích mía còn lại trước ngày 10-5

(GLO)- Ủy ban Nhân dân huyện Kbang vừa có công văn đề nghị Nhà máy đường An Khê, UBND các xã: Đak Hlơ, Tơ Tung, Kông Bờ La, Kông Lơng Khơng, Nghĩa An, Lơ Ku, Krong, xã Đông và thị trấn Kbang đẩy nhanh tiến độ thu hoạch và tiêu thụ hết diện tích mía còn lại trên địa bàn trước ngày 10-5-2024.
