Điện gió kêu khó đủ đường vẫn phải chạy đua tiến độ

Theo dõi Báo Gia Lai trên Google News

Mưa bão, trộm cắp, thiếu đường vận chuyển, chưa cắm mốc bàn giao cho thuê mặt nước biển, thiếu vật liệu, thiếu lao động chất lượng cao... là những lý do điện gió kêu khó trong khi vẫn cam kết đóng điện đúng tiến độ trước ngày 31.10.

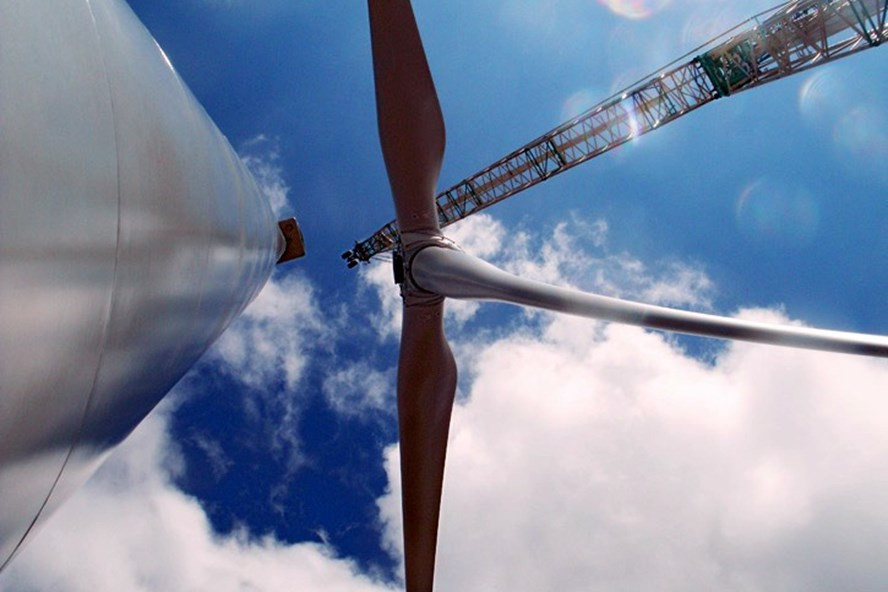

 Lắp đặt cánh quạt ngoài khơi tại một dự án Điện gió tại tỉnh Bạc Liêu. Ảnh: Kosy
Lắp đặt cánh quạt ngoài khơi tại một dự án Điện gió tại tỉnh Bạc Liêu. Ảnh: Kosy



Đại diện công ty Phương An, chủ đầu tư 2 dự án điện gió tại Bạc Liêu gồm Hòa Bình 1 giai đoạn 2 và Hòa Bình 2 than: “Trộm lấy đi dây cáp, đây tiếp đất có giá trị 2 tỉ đồng là không lớn đối với doanh nghiệp. Tuy nhiên, đây là thiết bị đặc thù muốm mua phải đặt hàng mất nhiều ngày mới có”. Đại diện doanh nghiệp này cũng cho biết đẩy nhanh tiến độ “hết sức” để hoàn thành tiến độ như cam kết.



Vì vị trí công trình nằm ở khu vực biển Bạc Liêu, cách bờ khoảng 1-2km nên tất cả các hoạt động lắp đặt và phạm vi hoạt động của cẩu đều nằm trên sà lan. Đây là một thách thức rất lớn đối với quá trình thi công vì phải làm việc theo con nước và điều kiện biển, dù có những khó khăn, nhưng doanh nghiệp đã lắp dựng thành công trụ turbine.
Vì vị trí công trình nằm ở khu vực biển Bạc Liêu, cách bờ khoảng 1-2km nên tất cả các hoạt động lắp đặt và phạm vi hoạt động của cẩu đều nằm trên sà lan. Đây là một thách thức rất lớn đối với quá trình thi công vì phải làm việc theo con nước và điều kiện biển, dù có những khó khăn, nhưng doanh nghiệp đã lắp dựng thành công trụ turbine.


Điện gió Hacom Bạc Liêu, Kosy Bạc Liêu hiện mới trong giai đoạn tập kết thiết bị để chuẩn bị cho việc lắp các tuabinr. Đại diện Điện gió Kosy cho rằng cố hết sức để đẩy nhanh tiến độ, nhưng trước tình hình mưa gió như thế này khó có thể nói trước được điều gì.



Hầu hết các thiết bị vận chuyển bằng đường biển về cảng biển tại Phú Mỹ và Bến Nghé, sau đó trung chuyển sang sà lan đi đường sông về bãi lưu tạm tại Cần Thơ để bảo quản, sau đó đưa về Công trường tại biển Bạc Liêu phục vụ công tác lắp đặt.
Hầu hết các thiết bị vận chuyển bằng đường biển về cảng biển tại Phú Mỹ và Bến Nghé, sau đó trung chuyển sang sà lan đi đường sông về bãi lưu tạm tại Cần Thơ để bảo quản, sau đó đưa về Công trường tại biển Bạc Liêu phục vụ công tác lắp đặt.



Trong khi đó, tại Cà Mau sau khi phát hiện 84 lao động Trung Quốc chưa hợp pháp, Cty Điện gió Viên An mới thông báo tuyển lao động.

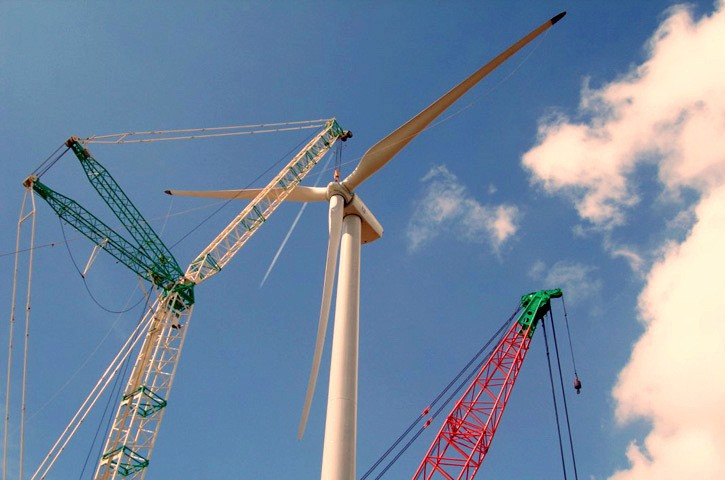

Trụ turbine có chiều cao 80m, đường kính rotor (tổ hợp của hub và 3 cánh quạt) là 82.5m, công suất 1.6MW.
Trụ turbine có chiều cao 80m, đường kính rotor (tổ hợp của hub và 3 cánh quạt) là 82.5m, công suất 1.6MW.



Đối với dự án Điện gió Khai Long (Cà Mau), có vốn đầu tư trên 5.500 tỉ được chấp nhận đầu tư từ năm 2016 cho đến nay vẫn chưa khởi động. Dự án này khó có khả năng hoàn thành đóng điện trước ngày 31.10.



 Lắp đặt Điện gió ngoài khơi tại Cà Mau
Lắp đặt Điện gió ngoài khơi tại Cà Mau


Trao đổi qua điện thoại, ông Tô Hoài Dân, Tổng giám đốc Công ty Công Lý, cho biết hiện dự án đang vướng chuyện cho thuê mặt nước biển để triển khai dự án. Ông Dân cho biết: “Công ty đã nhiều lần có văn bản đề nghị được giao mốc, được kiểm tra thực địa để được sử dụng diện tích mặt biển, nhưng đến nay vẫn chưa được”.

Theo Công ty Công Lý, chính việc chậm bàn giao diện tích cho thuê mặt nước biển khiến toàn bộ dự án phải ngưng trệ.

Theo quy hoạch tại các tỉnh tỉnh Bạc Liêu, Cà Mau, Sóc Trăng có trên 50 dự án Điện gió. Tất cả đang hối hả thi công, nhưng chưa ai đoán được bao nhiêu dự án kịp đóng điện đúng giờ G.

https://laodong.vn/kinh-te/dien-gio-keu-kho-du-duong-van-phai-chay-dua-tien-do-919864.ldo


Theo NHẬT HỒ (LĐO)

Có thể bạn quan tâm

Tạo sinh kế bền vững từ liên kết sản xuất.

Tạo sinh kế bền vững từ liên kết sản xuất

(GLO)- Các mô hình liên kết do Hợp tác xã (HTX) Nông nghiệp Thanh niên Hoài Ân (tỉnh Gia Lai) triển khai đang mang lại hiệu quả rõ nét trong sản xuất nông nghiệp. Từ bưởi da xanh đến chăn nuôi bò thịt vỗ béo, những mô hình này đã góp phần cải thiện thu nhập, tạo sinh kế bền vững cho nhiều hộ dân.

Sau khi lương cơ sở lên 2,53 triệu đồng, chính sách tiền lương sẽ được nghiên cứu theo hướng nào?

Sau khi lương cơ sở lên 2,53 triệu đồng, chính sách tiền lương sẽ được nghiên cứu theo hướng nào?

(GLO)- Từ ngày 1-7-2026, mức lương cơ sở tăng từ 2,34 triệu đồng lên 2,53 triệu đồng/tháng, tương đương tăng 8%, áp dụng với hơn 2 triệu cán bộ, công chức, viên chức và lực lượng vũ trang. Cùng với đó, chính sách tiền lương đang tiếp tục được nghiên cứu, hoàn thiện theo lộ trình mới.

Bãi chôn lấp chất thải rắn phường Bồng Sơn (tỉnh Gia Lai) đã quá tải sau gần 10 năm đưa vào sử dụng. Ảnh: Đức Thụy

Gia Lai chọn nhà đầu tư dự án nhà máy xử lý rác phía Bắc tỉnh

(GLO)- UBND tỉnh Gia Lai vừa phê duyệt kết quả lựa chọn nhà đầu tư thực hiện Dự án Nhà máy xử lý chất thải rắn sinh hoạt khu vực phía Bắc tỉnh. Công ty TNHH CONIC SALES V.N là nhà đầu tư trúng thầu, với đơn giá dịch vụ xử lý tối đa áp dụng công nghệ đốt đề xuất là 400.000 đồng/tấn.

Nỗ lực thu hút vốn FDI

Nỗ lực thu hút vốn FDI

(GLO)- Hiện nay, tỉnh Gia Lai tạo điều kiện thuận lợi để doanh nghiệp triển khai các dự án đã được cấp giấy chứng nhận đầu tư. Đồng thời, tỉnh tăng cường xúc tiến, mời gọi các nhà đầu tư nước ngoài tìm hiểu môi trường đầu tư, đăng ký và triển khai dự án trên địa bàn.

null
