Nhiều sai phạm tại dự án điện mặt trời hơn 600 tỉ ở Đắk Lắk

Theo dõi Báo Gia Lai trênGoogle News
Các ngành chức năng tỉnh Đắk Lắk đang kiến nghị tháo gỡ khó khăn, vướng mắc tại dự án Trang trại điện mặt trời BMT đã đi vào hoạt động, nhưng bị Thanh tra Chính phủ chỉ ra nhiều vi phạm.

Ngày 2.4, ông Mai Trọng Dũng, Phó giám đốc Sở NN-PTNT Đắk Lắk, cho biết sở này đã có văn bản gửi UBND tỉnh về việc giải quyết khó khăn, vướng mắc liên quan đến dự án điện mặt trời tại vùng phụ cận công trình thủy lợi Krông Búk Hạ.

Cấp phép dự án trong phạm vi hồ thủy lợi

Theo đó, dự án Trang trại điện mặt trời BMT của Công ty CP năng lượng tái tạo BMT đã được UBND tỉnh Đắk Lắk cấp phép hoạt động trong phạm vi bảo vệ công trình thủy lợi hồ chứa nước Krông Búk Hạ tại Giấy phép số 45/GP-UBND ngày 2.11.2018 với tên hoạt động: Xây dựng công trình Trang trại điện mặt trời BMT; thời hạn giấy phép 5 năm, từ ngày 1.10.2018 đến 30.9.2023.

Theo Sở NN-PTNT, sau khi dự án được hoàn thành và đi vào hoạt động đã mang lại lợi nhuận cho nhà đầu tư và tăng thu ngân sách của địa phương. Hiện nay, công trình đã xây dựng xong nên việc gia hạn giấy phép hoạt động này là không phù hợp với quy định hiện hành và điều kiện thực tế.

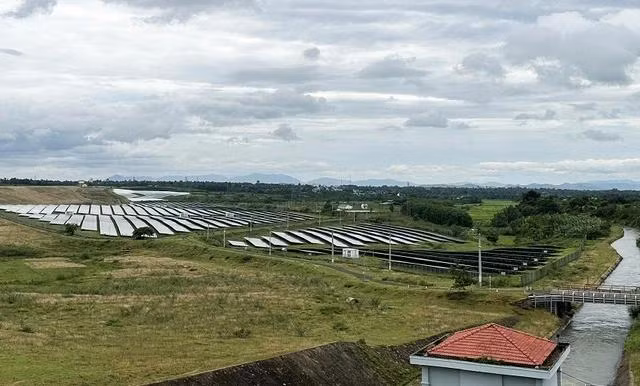

Dự án Trang trại điện mặt trời BMT tại khu vực hồ Krông Búk Hạ. Ảnh: T.C

Dự án Trang trại điện mặt trời BMT tại khu vực hồ Krông Búk Hạ. Ảnh: T.C

Trên cơ sở thống nhất tại cuộc họp ngày 11.3 do Sở NN-PTNT chủ trì cùng Sở TN-MT, Sở Công Thương, Sở KH-ĐT, Công ty TNHH MTV Quản lý công trình thủy lợi Đắk Lắk và Công ty CP năng lượng tái tạo BMT, Sở NN-PTNT đề nghị UBND tỉnh Đắk Lắk xem xét các nội dung: hoạt động của dự án Trang trại điện mặt trời BMT trong phạm vi bảo vệ công trình thủy lợi hồ chứa nước Krông Búk Hạ là hoạt động kinh doanh. Nếu là hoạt động kinh doanh thì phải cấp phép theo quy định của luật Thủy lợi; hồ sơ đề nghị cấp phép theo quy định tại Nghị định số 40/2023/NĐ-CP ngày 27.6.2023 của Chính phủ.

Nếu cấp phép cho hoạt động của dự án Trang trại điện mặt trời BMT của Công ty CP năng lượng tái tạo BMT tại vùng phụ cận công trình thủy lợi hồ chứa nước Krông Búk Hạ là hoạt động kinh doanh thì tổ chức, cá nhân được cấp phép chưa có cơ sở thực hiện nghĩa vụ tài chính do hiện nay chưa có giá sản phẩm, dịch vụ thủy lợi khác quy định tại điểm b khoản 2 Điều 35 luật Thủy lợi, được sửa đổi, bổ sung theo quy định tại điểm b khoản 5 Điều 73 luật Giá số 16/2023/QH15 ngày 19.6.2023 (có hiệu lực kể từ ngày 1.7.2024).

Do đó, Sở NN-PTNT báo cáo UBND tỉnh Đắk Lắk xem xét, xin ý kiến cấp thẩm quyền về nội dung vướng mắc trên.

Dự án vi phạm về đầu tư, cho thuê đất

Dự án Trang trại điện mặt trời BMT nói trên có công suất 30 MWp, được xây dựng tại khu vực hạ lưu hồ thủy lợi Krông Búk Hạ (H.Krông Pắk, Đắk Lắk), do Công ty CP năng lượng tái tạo BMT làm chủ đầu tư, với tổng vốn 617 tỉ đồng, được đưa vào hoạt động từ năm 2019.

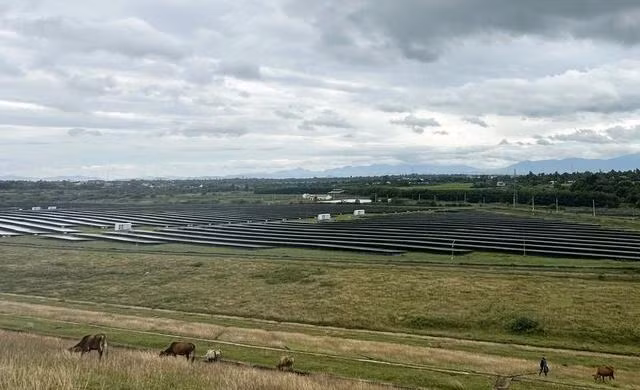

Theo Thanh tra Chính phủ, dự án điện mặt trời BMT có nhiều vi phạm cần xử lý. Ảnh: T.C

Theo Thanh tra Chính phủ, dự án điện mặt trời BMT có nhiều vi phạm cần xử lý. Ảnh: T.C

Tuy nhiên, tại Thông báo số 3116/TB-TTCP ngày 25.12.2023 của Thanh tra Chính phủ kết luận, việc chấp hành chính sách, pháp luật trong quản lý thực hiện quy hoạch và đầu tư xây dựng các công trình điện theo Quy hoạch điện VII và Quy hoạch điện VII điều chỉnh, dự án Trang trại điện mặt trời BMT được đánh giá có nhiều vi phạm.

Cụ thể, UBND tỉnh Đắk Lắk chấp thuận chủ trương đầu tư dự án trên khi vị trí khu đất thực hiện chưa phù hợp với quy hoạch, kế hoạch sử dụng đất của tỉnh, vi phạm quy định của luật Đầu tư và văn bản hướng dẫn thi hành luật. Vị trí khu đất thuộc đất thủy lợi, không phù hợp với kế hoạch sử dụng đất của H.Krông Pắk nên không đủ điều kiện cho thuê đất để thực hiện dự án.

Ngoài ra, Công ty TNHH MTV Quản lý công trình thủy lợi Đắk Lắk ký hợp đồng cho Công ty CP năng lượng tái tạo BMT thuê 34,8 ha đất gắn với kết cấu hạ tầng hồ thủy lợi Krông Búk Hạ để thực hiện dự án không phù hợp với quy hoạch, kế hoạch sử dụng đất và mục đích sử dụng đất hồ thủy lợi Krông Búk Hạ đã được cơ quan có thẩm quyền phê duyệt.

Cũng tại kết luận trên, Thanh tra Chính phủ yêu cầu UBND tỉnh Đắk Lắk chỉ đạo Công ty TNHH MTV Quản lý công trình thủy lợi Đắk Lắk nộp ngân sách Nhà nước toàn bộ tiền thu từ việc cho thuê quyền khai thác 34,82 ha đất trong phạm vi vùng phụ cận công trình hồ thủy lợi Krông Búk Hạ không đúng quy định.

Đồng thời, yêu cầu UBND tỉnh Đắk Lắk chủ trì xem xét, xử lý việc Công ty TNHH MTV Quản lý công trình thủy lợi Đắk Lắk ký hợp đồng cho Công ty CP năng lượng tái tạo BMT thuê quyền khai thác 34,82 ha đất trong phạm vi vùng phụ cận công trình hồ thủy lợi Krông Búk Hạ không đúng quy định của luật Thủy lợi, luật Quản lý, sử dụng tài sản công, luật Đất đai năm 2013.

Có thể bạn quan tâm

Tiềm năng phát triển kinh tế từ Quy hoạch tỉnh Đắk Nông

Tiềm năng phát triển kinh tế từ Quy hoạch tỉnh Đắk Nông

Quy hoạch tỉnh Đắk Nông thời kỳ 2021-2030, tầm nhìn đến năm 2050 được Thủ tướng Chính phủ phê duyệt tại Quyết định số 1757/QĐ-TTg ngày 31.12.2023 thể hiện rõ quan điểm, tầm nhìn, mục tiêu nhằm tạo vị thế, đưa Đắk Nông phát triển nhanh và bền vững, xứng tầm với các tỉnh trong khu vực và cả nước.
