Kon Tum: Sau 15 năm thi công thủy điện Đăk Mi 1 vẫn chưa hoàn thành

Theo dõi Báo Gia Lai trên Google News
Thủy điện Đăk Mi 1 có công suất 84MW nằm trên địa bàn xã Đăk Choong, huyện Đăk Glei, tỉnh Kon Tum, với tổng mức đầu tư hơn 3.500 tỷ đồng nhưng sau 15 năm khởi công, nhiều hạng mục công trình bị chậm.

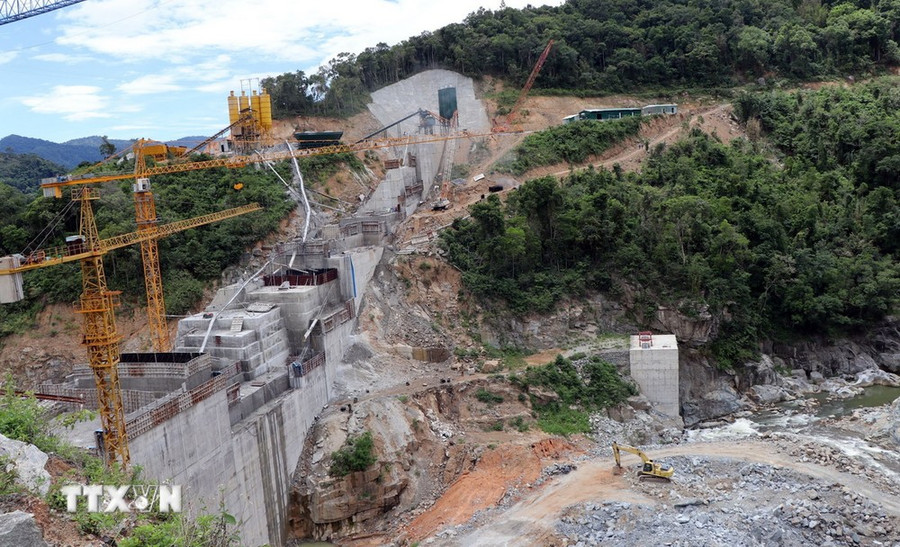

Đập nhà máy là một trong những hạng mục chính mới thi công được 70% khối lượng. (Ảnh: Cao Nguyên/TTXVN)

Đập nhà máy là một trong những hạng mục chính mới thi công được 70% khối lượng. (Ảnh: Cao Nguyên/TTXVN)

Thủy điện Đăk Mi 1 trên địa bàn xã Đăk Choong, huyện Đăk Glei, tỉnh Kon Tum, là một trong những công trình thủy điện lớn nhất đang thi công ở Tây Nguyên, song dự án được khởi công từ năm 2009 đến nay vẫn chưa hoàn thành.

Thủy điện Đăk Mi 1 có công suất 84MW nằm trên địa bàn xã Đăk Choong, huyện Đăk Glei, tỉnh Kon Tum, với tổng mức đầu tư hơn 3.500 tỷ đồng.

Sau 15 năm khởi công, nhiều hạng mục công trình lớn không về đích đúng hẹn, tiến độ phát điện tiếp tục bị chậm.

Theo ông Đỗ Xuân Hiến, Giám đốc Ban quản lý Dự án Thủy điện Đăk Mi 1, 1A, sau khi khởi công (2009) dự án triển khai không hoàn chỉnh, chỉ thi công trụ sở nhà cấp 4, đường giao thông. Đến năm 2020, công ty cổ phần lại và dự án mới triển khai đồng loạt. Theo dự kiến công trình sẽ phát điện cuối năm nay nhưng công trình đang chậm tiến độ 3 tháng.

Để tránh tiếp tục trễ hẹn ngày phát điện, đơn vị đang bố trí công nhân gấp rút thi công 3 ca/ngày, phấn đấu quý 1/2025 sẽ đưa vào phát điện.

Với hạng mục thi công nhà máy, chậm tiến độ vì hố móng công trình nhà máy có địa chất xấu, các công nhân đang tập trung xử lý, gia cố mái dốc. Đường hầm dẫn nước dài 3.514m, một trong ba hạng mục chính của công trình vừa được thông hầm ngày 9/6 đang gia cố bêtông, kết cấu hầm. Đập nhà máy, thi công được 70% khối lượng bêtông, 30% còn lại dự kiến hoàn thành vào tháng 11 tới. Các hạng mục cánh van, đập tràn sẽ thi công sau khi đập nhà máy hoàn thành việc đổ bêtông…

Giám đốc Ban quản lý Dự án Thủy điện Đăk Mi 1, 1A khẳng định dù nhiều hạng mục đang chậm tiến độ nhưng nhà máy phấn đấu hoàn thành toàn bộ hạng mục đập để đủ điều kiện tích nước hồ chứa vào tháng 1/2025 và phát điện vào quý 1/2025.

Để đảm bảo tiến độ thi công trong điều kiện mưa đã bắt đầu xuất hiện, việc phòng chống lũ đã được các đơn vị thi công chú trọng. Cụ thể, với đập công trình đang thi công đã có hệ thống dẫn dòng, đảm bảo lũ về không ảnh hưởng việc thi công.

Đối với các công trình giao thông, trước khi lũ về phải kiểm tra, bảo trì công trình chống sạt lở. Đường tránh ngập 2 đoạn đang được đẩy nhanh thi công, dự kiến giữa tháng Bảy tới hoàn thành đoạn 1, đoạn thứ 2 hoàn thành phần nền, cống, cầu... vào ngày 30/8 tới.

Trước đó, trong quá trình thi công Thủy điện Đăk Mi 1 đã nhiều lần vi phạm về tiến độ; chậm tái định cư cho dân. Vừa qua, dự án bị Thanh tra Sở Tài nguyên và Môi trường xử phạt 90 triệu đồng vì vi phạm hành chính về lĩnh vực đất đai. Cụ thể, trong quá trình thi công, dự án, chủ đầu tư đã thực hiện việc đổ thải không đúng quy định ở phía thượng lưu cầu Đăk Choong.

Có thể bạn quan tâm

Rượu ghè men lá H'nham

Rượu ghè men lá H'nham

Đặt trên bàn những ghè rượu mới ủ, các chị em trong tổ liên kết nấu rượu ghè và dệt thổ cẩm ở phường Trường Chinh (thành phố Kon Tum) giới thiệu rất hấp dẫn về sản phẩm mình làm ra: Một thức uống với chất men cực kỳ độc đáo, không giống với loại men ở bất cứ nơi nào.

Vận hành thử nghiệm hoạt động chính quyền cấp xã mới tại Lâm Đồng vào ngày 23/6

Vận hành thử nghiệm hoạt động chính quyền cấp xã mới tại Lâm Đồng vào ngày 23-6

Việc vận hành thử nghiệm đối với các đơn vị hành chính cấp xã được chọn nhằm đánh giá trực quan để rút kinh nghiệm, kịp thời điều chỉnh nếu có khó khăn, vướng mắc; bảo đảm hoạt động của tất cả 124 đơn vị hành chính cấp xã thuộc tỉnh Lâm Đồng mới thông suốt, khi chính thức hoạt động từ ngày 1-7.

Kết nối rừng và biển

Kết nối rừng và biển

Cùng với việc sáp nhập tỉnh, câu chuyện giao thông kết nối biển - rừng giữa các tỉnh Nam Tây nguyên với khu vực Duyên hải Nam Trung bộ cũng rất được người dân quan tâm, với mong mỏi có thể sớm "sáng uống cà phê ở rừng chiều tắm biển".

Hỏi cây K'nia

Hỏi cây K'nia

Nhà nghiên cứu văn hóa dân gian Nguyễn Quang Tuệ, người có vốn hiểu biết đáng nể về Tây Nguyên, vừa gặp tôi và than: "Em đang tìm làm một vệt clip về cây K'nia mà giờ khó tìm quá, hầu như đã hết".

Tỉnh Đắk Lắk kiến nghị Trung ương bàn giao cho tỉnh quản lý Quốc lộ 14, đoạn qua địa bàn TP. Buôn Ma Thuột

Tỉnh Đắk Lắk kiến nghị Trung ương bàn giao cho tỉnh quản lý Quốc lộ 14, đoạn qua địa bàn TP. Buôn Ma Thuột

Tại buổi làm việc với Đoàn công tác của Bộ Xây dựng mới đây, Phó Chủ tịch UBND tỉnh Trương Công Thái kiến nghị Bộ Xây dựng xem xét, bàn giao cho tỉnh Đắk Lắk quản lý tuyến đường Hồ Chí Minh (Quốc lộ 14) đoạn qua địa bàn TP. Buôn Ma Thuột.

Toàn cảnh giao thông kết nối của tỉnh Lâm Đồng sau sáp nhập

E-magazine Toàn cảnh giao thông kết nối của tỉnh Lâm Đồng sau sáp nhập

Khi sáp nhập, tỉnh Lâm Đồng mới sẽ có không gian phát triển với nhiều tiềm năng. Để có thể phát huy tối đa những lợi thế thì hạ tầng giao thông đóng vai trò vô cùng quan trọng. Tuy nhiên, hạ tầng giao thông vẫn còn nhiều hạn chế cần được đầu tư để đáp ứng yêu cầu phát triển trong tình hình mới.

Nghề trồng nấm ở Krông Ana

Nghề trồng nấm ở Krông Ana

Toàn huyện Krông Ana có khoảng 200 hộ trồng nấm thường xuyên, một số hộ dân, hợp tác xã đầu tư hàng trăm triệu đồng để xây dựng mô hình trồng nấm. Nghề sản xuất nấm đã và đang đem lại thu nhập ổn định cho lao động tại địa phương, nhiều gia đình “sống khỏe” với nghề.

null
