Thủ tướng: Đường dây 500 kV mạch 3 đưa vào khai thác chậm nhất vào ngày 30-6

Theo dõi Báo Gia Lai trên Google News
(GLO)- Thủ tướng yêu cầu hoàn thành cơ bản các hạng mục dự án thuộc dự án vào ngày 20-6 để đóng điện, đưa vào khai thác chậm nhất vào ngày 30-6.

Chiều 1-4, tại trụ sở Chính phủ, Thủ tướng Chính phủ Phạm Minh Chính chủ trì họp với các bộ, ngành, địa phương, đơn vị về tình hình thực hiện các dự án đường dây 500 kV mạch 3 đoạn từ Quảng Trạch (tỉnh Quảng Bình) đến Phố Nối (tỉnh Hưng Yên).

Thủ tướng cảm ơn, đánh giá cao Đảng bộ, chính quyền các địa phương có dự án đi qua đã nỗ lực phối hợp với các bộ, ngành, đơn vị liên quan thúc đẩy triển khai dự án. Ảnh: VGP/Nhật Bắc

Thủ tướng cảm ơn, đánh giá cao Đảng bộ, chính quyền các địa phương có dự án đi qua đã nỗ lực phối hợp với các bộ, ngành, đơn vị liên quan thúc đẩy triển khai dự án. Ảnh: VGP/Nhật Bắc

Hội nghị được tổ chức theo hình thức trực tuyến tại điểm cầu trụ sở Chính phủ với điểm cầu 9 tỉnh có dự án đi qua. Phó Thủ tướng Chính phủ Trần Hồng Hà dự họp tại đầu cầu tỉnh Khánh Hòa.

Tham dự cuộc làm việc có Bộ trưởng Bộ Công thương Nguyễn Hồng Diên; Bộ trưởng, Chủ nhiệm Văn phòng Chính phủ Trần Văn Sơn; lãnh đạo các bộ, ngành, cơ quan ở Trung ương; lãnh đạo các tỉnh Hưng Yên, Hải Dương, Thái Bình, Nam Định, Ninh Bình, Thanh Hóa, Nghệ An, Hà Tĩnh và Quảng Bình; lãnh đạo Tập đoàn Điện lực Việt Nam, Tổng Công ty Truyền tải điện Quốc gia.

Cụ thể, Dự án đường dây 500 kV mạch 3 kéo dài (Phố Nối, tỉnh Hưng Yên-Quảng Trạch, tỉnh Quảng Bình) có tổng chiều dài khoảng 519 km, tổng mức đầu tư khoảng 22.356 tỷ đồng. Dự án do Tổng công ty Truyền tải điện Quốc gia (EVNNPT) thuộc Tập đoàn Điện lực Việt Nam (EVN) làm chủ đầu tư; có vai trò đặc biệt quan trọng trong việc kết nối lưới điện liên miền, góp phần bảo đảm cung ứng điện cho miền Bắc. Dự án gồm 4 dự án thành phần: Quảng Trạch- Quỳnh Lưu; Quỳnh Lưu-Thanh Hóa; Thanh Hóa-Nhà máy nhiệt điện Nam Định 1 và Nhà máy nhiệt điện Nam Định 1-Phố Nối. Các dự án này đều khởi công tháng 10-2023 và tháng 1-2024; phấn đấu hoàn thành, đưa vào vận hành công trình trong tháng 6-2024.

Tại cuộc họp, lãnh đạo bộ, ngành, địa phương, đơn vị liên quan báo cáo tình hình triển khai các dự án; phản ánh các khó khăn, vướng mắc; đề xuất các nhiệm vụ, giải pháp để các dự án được triển khai thuận lợi hơn.

Hiện nay, toàn bộ 4 dự án đã hoàn thành công tác chuẩn bị đầu tư; thực hiện ký kết hợp đồng cho 225/226 gói thầu. Cả 4 dự án đã thực hiện bàn giao mặt bằng tại 1.177/1.177 vị trí móng cột và 231/503 khoảng néo, đạt khoảng 46%. Các nhà thầu đang triển khai thi công móng đồng loạt trên toàn tuyến tại 100% vị trí; hoàn thành đúc móng được 430/1.177 vị trí; bàn giao 182/1.177 cột thép; hoàn thành lắp dựng 43/1.177 vị trí cột; đang lắp dựng 59/1.177 vị trí cột.

Phó Thủ tướng Trần Hồng Hà đề nghị EVN, EVNNPT xây dựng phương án huy động, sử dụng hiệu quả trang thiết bị đóng cọc móng, bảo đảm số lượng, chất lượng cấu kiện thép đúc lớn cho cột đường dây 500 kV; phối hợp chặt chẽ với các bộ, ngành, địa phương sớm hoàn thành khung giá bồi thường giải phóng mặt bằng; bố trí quỹ đất tái định cư; khẩn trương phê duyệt các phương án mở đường tạm phục vụ thi công các vị trí cột.

Kết luận cuộc họp, Thủ tướng Chính phủ Phạm Minh Chính cảm ơn, đánh giá cao Đảng bộ, chính quyền các địa phương có dự án đi qua đã nỗ lực phối hợp với các bộ, ngành, đơn vị liên quan thúc đẩy triển khai dự án; phối hợp xử lý kịp thời các vướng mắc phát sinh; đặc biệt cảm ơn người dân nơi có dự án đi qua đã nhường đất, nhường chỗ ở, nơi làm ăn, sinh kế cho dự án…

Thủ tướng biểu dương EVN, trực tiếp là EVNNPT đã phát huy truyền thống Anh hùng, triển khai, thúc đẩy dự án; các nhà thầu đã tập trung cao độ, huy động nhân lực, thiết bị, máy móc, thi công các dự án với tinh thần "vượt nắng, thắng mưa", "làm việc 3 ca, 4 kíp, xuyên lễ, xuyên Tết", "chỉ bàn làm, không bàn lùi", thi công đồng bộ trên tất cả các vị trí, công đoạn, công việc thuộc phạm vi dự án; được thể hiện qua khí thế lao động sôi nổi trên toàn tuyến.

Hơn lúc nào hết, tinh thần đó phải được phát huy hơn nữa để bù đắp những thiếu hụt, chậm trễ thời gian qua, Thủ tướng Phạm Minh Chính nêu rõ.

Thủ tướng Chính phủ cũng ghi nhận Bộ Công thương thường xuyên giao ban, đôn đốc, kiểm tra; các Bộ: Nông nghiệp và PTNT, Tài nguyên và Môi trường… phối hợp chặt chẽ giải quyết các công việc; Văn phòng Chính phủ đã giúp Chính phủ, Thủ tướng Chính phủ tổng hợp, nắm bắt tình hình; Ủy ban Quản lý vốn Nhà nước tại doanh nghiệp đã tích cực vào cuộc… triển khai dự án.

Đánh giá các dự án có ý nghĩa quan trọng, tiến độ triển khai cơ bản đáp ứng yêu cầu, song khối lượng công việc còn rất lớn, để hoàn thành theo kế hoạch, Thủ tướng Chính phủ Phạm Minh Chính yêu cầu các bộ, ngành, địa phương, đơn vị phải tập trung phối hợp triển khai đồng bộ các phần việc còn lại, tiếp tục phối hợp, rà soát các vấn đề liên quan; kịp thời xử lý các vướng mắc theo thẩm quyền; nỗ lực vượt qua các khó khăn, thách thức, bảo đảm kịp thời tiến độ, chất lượng và an toàn lao động, nhất là an toàn lao động tại các vị trí có địa hình khó khăn, phức tạp và vào thời điểm thời tiết không thuận lợi.

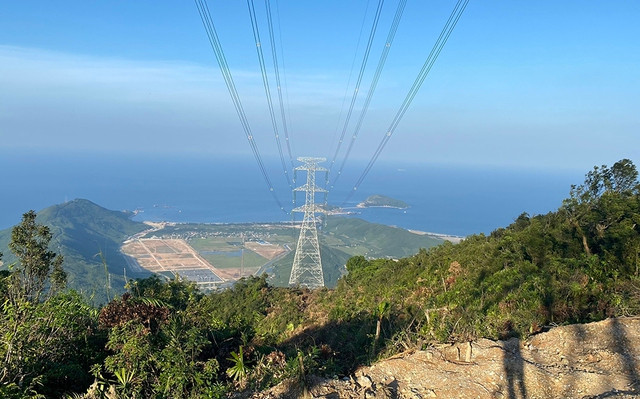

Thủ tướng Chính phủ yêu cầu đường dây 500 kV mạch 3 đưa vào khai thác chậm nhất vào ngày 30-6. Ảnh: VGP/Toàn Thắng

Thủ tướng Chính phủ yêu cầu đường dây 500 kV mạch 3 đưa vào khai thác chậm nhất vào ngày 30-6.

Ảnh: VGP/Toàn Thắng

Thủ tướng nhấn mạnh, các cơ quan, địa phương, đơn vị phối hợp chặt chẽ với nhau và với nhân dân, doanh nghiệp vì mục tiêu chung, tất cả vì lợi ích quốc gia dân tộc, vì lợi ích của nhân dân, vì sự phát triển của đất nước, tránh phiền hà, tiêu cực, tham nhũng trong quá trình triển khai dự án, trên tinh thần "lắng nghe, chia sẻ, hành động", "cùng làm, cùng thắng và cùng hưởng".

Người đứng đầu Chính phủ cũng nhấn mạnh, tư tưởng phải thông, nhất trí cao về tầm quan trọng, vai trò, vị trí dự án, đã nỗ lực rồi thì nỗ lực hơn nữa, quyết tâm rồi thì quyết tâm lớn hơn nữa, "biến không thành có, biến khó thành dễ, biến không thể thành có thể", xác định trọng tâm, trọng điểm, "dây không đợi cột, cột không đợi móng, móng không đợi một người làm mà phải nhiều người làm".

Các địa phương khẩn trương giải phóng mặt bằng, bàn giao hành lang tuyến để chủ đầu tư thực hiện công tác rải, kéo dây dẫn; khẩn trương di dời tái định cư và thực hiện các thủ tục tái định cư cho các hộ dân, bảo đảm an toàn hành lang tuyến. EVN, trực tiếp là EVNNPT tiếp tục đôn đốc các nhà thầu xây dựng tập trung nhân lực, máy móc thi công sớm hoàn thành xây dựng móng cột và tổ chức thực hiện lắp dựng cột, rải căng dây theo đúng tiến độ cam kết; các nhà thầu cung cấp vật tư thiết bị khẩn trương hoàn thành công tác chế tạo và vận chuyển đến công trường để lắp dựng đồng bộ.

Thủ tướng Phạm Minh Chính lưu ý các bộ, ngành, EVN chia sẻ công việc phù hợp, hợp lý với các doanh nghiệp ở địa phương, phát huy tinh thần, nghệ thuật "chiến tranh nhân dân", "chiến tranh du kích" trước đây vào công việc này nhưng phải làm với yêu cầu hiện đại, chuyên nghiệp, đúng yêu cầu kỹ thuật với tinh thần nguồn lực bắt nguồn từ tư duy, động lực bắt nguồn từ sự đổi mới, sức mạnh bắt nguồn từ nhân dân.

Chốt lại một số mốc thời gian quan trọng, Thủ tướng yêu cầu phấn đấu hoàn thành khung chính sách để đền bù cho người dân bị ảnh hưởng bởi dự án trước ngày 10-4-2024; hoàn thành đúc các vị trí móng trước ngày 30-4; hoàn thành dựng cột trước ngày 30-5; hoàn thành cơ bản các hạng mục dự án thuộc dự án vào ngày 20-6-2024 để đóng điện, đưa vào khai thác chậm nhất vào ngày 30-6-2024.

Có thể bạn quan tâm

Sửa Luật Điện lực: Khơi thông nguồn lực tư nhân, bảo đảm đồng bộ chính sách

Sửa Luật Điện lực: Khơi thông nguồn lực tư nhân, bảo đảm đồng bộ chính sách

(GLO)- Góp ý vào dự thảo Luật Điện lực (sửa đổi), các đại biểu Quốc hội đề nghị hoàn thiện thể chế theo hướng đồng bộ, minh bạch, tháo gỡ vướng mắc trong đầu tư, kinh doanh điện; đồng thời tạo cơ hội cho doanh nghiệp nhỏ và vừa tham gia thị trường, phát triển năng lượng tái tạo, lưu trữ điện...

Đoàn công tác Thường trực HĐND tỉnh Gia Lai tìm hiểu các mô hình tại tỉnh Gifu (Nhật Bản)

Đoàn công tác Thường trực HĐND tỉnh Gia Lai tìm hiểu các mô hình tại tỉnh Gifu (Nhật Bản)

(GLO)- Ngày 19 và 20-10, tại tỉnh Gifu (Nhật Bản), Đoàn công tác của Thường trực HĐND tỉnh Gia Lai đã đến thăm, tìm hiểu mô hình sản xuất nhiên liệu sinh khối, các không gian giới thiệu văn hóa - du lịch, công tác bảo tồn di sản lịch sử và hoạt động sản xuất, chế biến nông sản.

Phó Thủ tướng Phạm Thị Thanh Trà làm Trưởng ban Chỉ đạo hoàn thiện vị trí việc làm

Phó Thủ tướng Phạm Thị Thanh Trà làm Trưởng ban Chỉ đạo hoàn thiện vị trí việc làm

(GLO)- Thủ tướng Chính phủ Lê Minh Hưng vừa ký Quyết định số 2005/QĐ-TTg thành lập Ban Chỉ đạo rà soát, hoàn thiện hệ thống vị trí việc làm gắn với xây dựng đội ngũ cán bộ và quản lý biên chế thuộc phạm vi quản lý của Chính phủ. Phó Thủ tướng Chính phủ Phạm Thị Thanh Trà làm Trưởng ban.

Gia Lai tổ chức các hoạt động kỷ niệm ngày lễ lớn giai đoạn 2026-2030 theo hướng thiết thực, tiết kiệm

Gia Lai tổ chức các hoạt động kỷ niệm ngày lễ lớn giai đoạn 2026-2030 thiết thực, tiết kiệm

(GLO)- Ban Thường vụ Tỉnh ủy Gia Lai vừa ban hành Kế hoạch số 127-KH/TU về thực hiện Kết luận số 91-KL/TW của Ban Bí thư nhằm thống nhất công tác lãnh đạo, chỉ đạo và tổ chức các hoạt động kỷ niệm ngày lễ lớn, sự kiện lịch sử quan trọng của đất nước và của tỉnh giai đoạn 2026-2030.

Chủ tịch UBND tỉnh Gia Lai làm việc với Hiệp hội Kinh tế - Văn hóa Hàn Việt và các doanh nghiệp Hàn Quốc

Chủ tịch UBND tỉnh Gia Lai làm việc với Hiệp hội Kinh tế - Văn hóa Hàn Việt và doanh nghiệp Hàn Quốc

(GLO)- Sáng 19-10, Ủy viên Ban Chấp hành Trung ương Đảng, Phó Bí thư Tỉnh ủy, Chủ tịch UBND tỉnh Phạm Anh Tuấn đã làm việc trực tuyến với Hiệp hội Kinh tế - Văn hóa Hàn Việt (KOVECA) và đại diện các doanh nghiệp Hàn Quốc nhằm trao đổi chương trình hợp tác, xúc tiến đầu tư tại Gia Lai.

Phó Chủ tịch Quốc hội đề nghị bảo đảm chất lượng dự án đường Hồ Chí Minh

Phó Chủ tịch Quốc hội đề nghị bảo đảm chất lượng dự án đường Hồ Chí Minh

(GLO)- Phó Chủ tịch Quốc hội Nguyễn Hồng Diên đề nghị Chính phủ làm rõ điều kiện kết thúc mục tiêu đầu tư đường Hồ Chí Minh quy mô 2 làn xe; xác định trách nhiệm các đoạn tuyến chậm tiến độ, kiểm soát chặt vốn đầu tư và xây dựng lộ trình nâng cấp, mở rộng phù hợp với khả năng cân đối nguồn lực.

Chủ tịch UBND tỉnh Phạm Anh Tuấn làm việc với các phường thuộc TP. Quy Nhơn (cũ)

Chủ tịch UBND tỉnh Phạm Anh Tuấn làm việc với các phường thuộc TP. Quy Nhơn (cũ)

(GLO)- Chiều 18-10, tại phường Quy Nhơn, đồng chí Phạm Anh Tuấn - Ủy viên Ban Chấp hành Trung ương Đảng, Phó Bí thư Tỉnh ủy, Chủ tịch UBND tỉnh Gia Lai đã làm việc với lãnh đạo các phường thuộc TP. Quy Nhơn (cũ) về tình hình thực hiện các dự án quan trọng đang và sẽ triển khai tại địa bàn.

Hoàn thiện chính sách phát triển doanh nghiệp nhỏ và vừa

Hoàn thiện chính sách phát triển doanh nghiệp nhỏ và vừa

(GLO)- Góp ý đối với dự thảo Luật Phát triển doanh nghiệp nhỏ và vừa, các thành viên Đoàn Đại biểu Quốc hội tỉnh Gia Lai đề xuất hoàn thiện cơ chế tiếp cận vốn, đồng bộ chính sách thuế, tháo gỡ những điểm nghẽn về thể chế, thị trường, nhằm thúc đẩy doanh nghiệp nhỏ và vừa phát triển bền vững.

Chủ tịch UBND tỉnh Phạm Anh Tuấn gửi thư thăm hỏi và tri ân gia đình cô giáo Phạm Thị Anh Thư

Chủ tịch UBND tỉnh Phạm Anh Tuấn gửi thư thăm hỏi và tri ân gia đình cô giáo Phạm Thị Anh Thư

(GLO)- Chủ tịch UBND tỉnh Phạm Anh Tuấn gửi thư thăm hỏi, tri ân gia đình cô giáo Phạm Thị Anh Thư (xã Đak Pơ) trước nghĩa cử hiến tặng mô, tạng cứu người, góp phần lan tỏa thông điệp nhân văn và tiếp nối sự sống. Báo và phát thanh, truyền hình Gia Lai đăng toàn văn thư của Chủ tịch UBND tỉnh.

Hoàn thiện Luật Bưu chính: Bảo vệ người dùng, làm rõ phạm vi hoạt động

Hoàn thiện Luật Bưu chính: Bảo vệ người dùng, làm rõ phạm vi hoạt động

(GLO)- Góp ý vào dự án Luật Bưu chính (sửa đổi), các ĐBQH đề nghị bổ sung các quy định nhằm bảo vệ tài sản, dữ liệu cá nhân và quyền riêng tư của người sử dụng dịch vụ; cũng như làm rõ phạm vi hoạt động bưu chính, phân định với dịch vụ vận tải hàng hóa, bảo đảm tính thống nhất và khả thi.

null
