Phát triển 'ồ ạt' điện Mặt Trời gây quá tải các trạm biến áp

Theo dõi Báo Gia Lai trên Google News
Thời gian qua, các dự án nhà máy điện Mặt Trời “ồ ạt” đầu tư vào các tỉnh Ninh Thuận, Bình Thuận, gây ra tình trạng quá tải lưới điện truyền tải, gây thiệt hại cho các nhà đầu tư và bên mua điện.

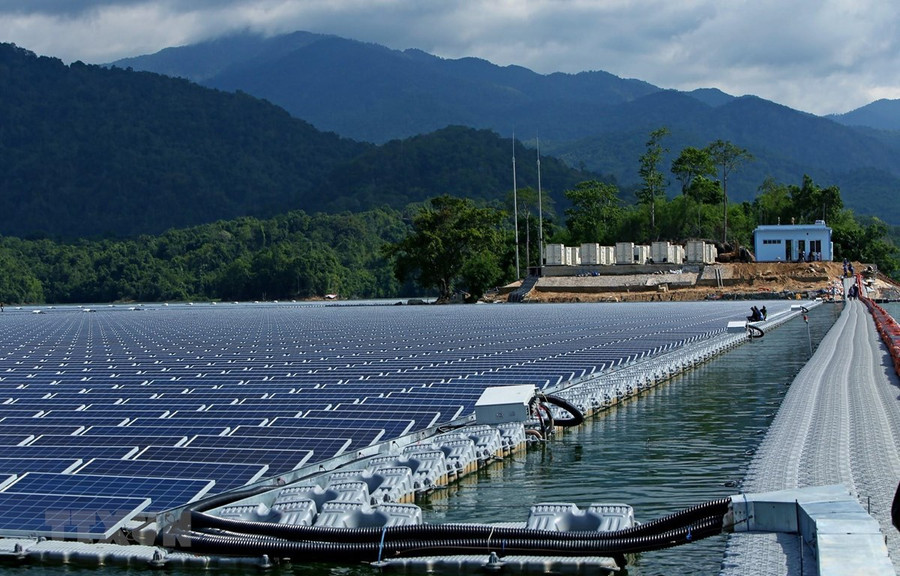

Hệ thống pin nhà máy điện mặt trời trên hồ thủy điện Đa Mi. (Ảnh: Ngọc Hà/TTXVN)
Hệ thống pin nhà máy điện mặt trời trên hồ thủy điện Đa Mi. (Ảnh: Ngọc Hà/TTXVN)
Thời gian qua, các dự án nhà máy điện Mặt Trời đã “ồ ạt” đầu tư vào các tỉnh Ninh Thuận, Bình Thuận...
Việc quá tải lưới điện truyền tải tại khu vực này đã được cảnh báo trước. Thực tế là hệ thống điện đang thiếu hụt nguồn cung, nhưng nhà máy lại không thể phát hết công suất.
Điều này đang gây thiệt hại cho các nhà đầu tư và bên mua điện là Tập đoàn Điện lực Việt Nam.
Lý do giảm công suất?
Theo báo cáo từ Tập đoàn Điện lực Việt Nam (EVN), tính đến cuối tháng 6/2019, cả nước có 89 nhà máy điện gió và Mặt Trời, với tổng công suất đặt 4.543,8 MW, chiếm 8,3% tổng công suất của hệ thống điện Quốc gia. Con số này đã vượt xa so với dự kiến của Quy hoạch điện VII điều chỉnh (chỉ 850 MW công suất điện Mặt Trời được đưa vào vận hành năm 2020).
Riêng 2 tỉnh Ninh Thuận và Bình Thuận hiện có 38 nhà máy điện gió, điện Mặt Trời, với tổng công suất đặt 2.027 MW. Dự kiến, đến tháng 12/2020, công suất điện gió và điện Mặt Trời ở 2 tỉnh này sẽ tăng lên 4.240 MW.
Trong khi nguồn công suất tại chỗ rất lớn thì nhu cầu phụ tải của Ninh Thuận và Bình Thuận lại rất nhỏ. Theo tính toán cân bằng công suất của Trung tâm Điều độ hệ thống điện quốc gia (A0), tại tỉnh Ninh Thuận từ nay đến tháng 12/2020 chỉ dao động từ 100-115 MW và Bình Thuận từ 250-280 MW.
Chính vì vậy, công suất cần phải truyền tải từ 2 địa phương này cũng rất lớn, với Ninh Thuận là từ 1.000-2.000 MW và Bình Thuận là từ 5.700-6.800 MW (bao gồm cả các nguồn điện truyền thống).
Sự phát triển nóng này đã dẫn tới thực trạng đa số các đường dây, trạm biến áp từ 110-500 kV trên địa bàn đều quá tải; trong đó có đường dây quá tải lên đến 360%.
Cụ thể, các đường dây, trạm biến áp trên địa bàn 2 tỉnh Ninh Thuận và Bình Thuận luôn bị tình trạng quá tải là đường dây 110 kV Tháp Chàm-Hậu Sanh-Tuy Phong-Phan Rí mức mang tải lên tới 260-360%; đường dây 110 kV Phan Rí-Sông Bình-Đại Ninh mang tải 140%; đường dây 110 kV Đa Nhim-Đơn Dương mang tải 123%; trạm biến áp 550 kV Di Linh mang tải 140%; trạm biến áp 220 kV Đức Trọng-Di Linh mang tải 110 %... Mức mang tải này còn tiếp tục tăng lên trong thời gian tới.
Việc quá tải hệ thống lưới truyền tải buộc A0 phải cắt giảm công suất của các nhà máy điện gió, điện Mặt Trời ở một số thời điểm, nhằm đảm bảo an toàn cho hệ thống điện. Việc tăng/giảm công suất các nhà máy năng lượng tái tạo đều được A0 thực hiện theo quy định bảo đảm tính công khai, minh bạch và kịp thời.
Đặc biệt, A0 cũng ứng dụng phần mềm tự động điều chỉnh công suất (AGC), trực tiếp điều khiển công suất các nhà máy năng lượng tái tạo, nhằm duy trì trào lưu công suất trong ngưỡng cho phép.
Ông Nguyễn Đức Cường, Giám đốc A0 cho hay, EVN/A0 cũng mong muốn được phát hết công suất từ các nguồn năng lượng tái tạo, bởi giá điện từ năng lượng tái tạo dù có đắt (2.086 đồng/kWh), nhưng vẫn rẻ hơn nguồn nhiệt điện dầu (từ 3.000-5.000 đồng/kWh).
Trong khi đó, hiện nay, EVN vẫn đang phải huy động nhiệt điện dầu với giá thành cao để đảm bảo cung ứng điện, đáp ứng nhu cầu phụ tải. Trong chế độ huy động nguồn, các nguồn năng lượng tái tạo cũng luôn được ưu tiên huy động tối đa theo quy định.
“Chúng tôi đã dồn toàn lực trong thời gian qua để mong các nhà máy điện Mặt Trời đưa vào vận hành, bổ sung công suất cho hệ thống. Nhưng hiện nay phải giảm công suất do quá tải lưới điện, là điều mà EVN/A0 không hề mong muốn,” ông Cường khẳng định.
Đại diện Cục Điện tiết Điện lực (Bộ Công Thương) cũng cho rằng, phần lớn các chủ đầu tư điện Mặt Trời ở khu vực Ninh Thuận, Bình Thuận đều đã biết trước việc quá tải lưới truyền tải và phải tiết giảm công suất. Việc cần làm trước mắt là tìm giải pháp để đẩy nhanh các dự án lưới điện truyền tải.

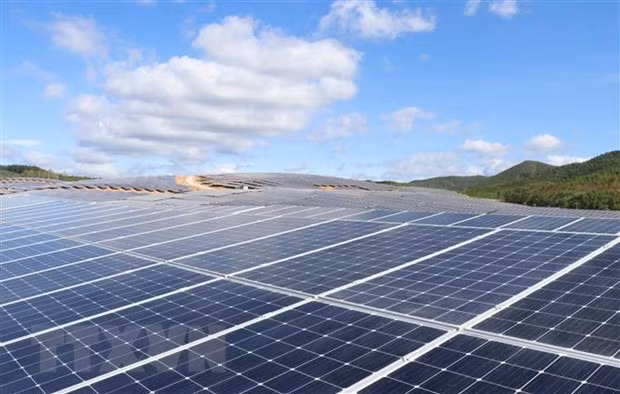

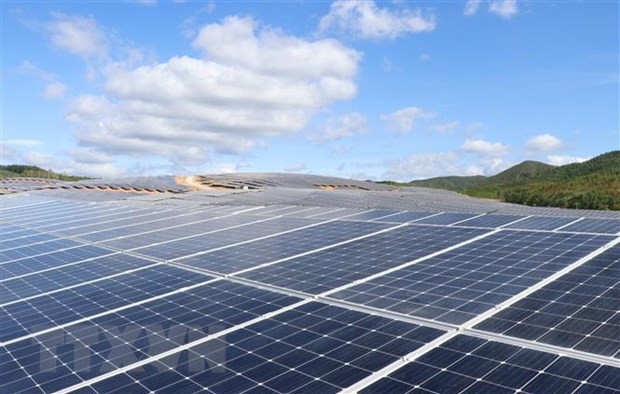

Hệ thống pin năng lượng Mặt Trời Nhà máy Điện Mặt Trời Xuân Thọ 1 và 2. (Ảnh minh họa: Phạm Cường/TTXVN)
Hệ thống pin năng lượng Mặt Trời Nhà máy Điện Mặt Trời Xuân Thọ 1 và 2. (Ảnh minh họa: Phạm Cường/TTXVN)
Xây dựng nhanh lưới điện để giải tỏa
Theo đại diện chủ đầu tư Nhà máy Điện Mặt Trời Phước Mỹ (Ninh Thuận), các nhà máy điện Mặt Trời từ khi khởi công xây dựng đến khi đi vào vận hành chỉ trong thời gian rất ngắn và sự hỗ trợ hết mình của EVN, A0, Công ty Mua bán điện trong thời gian qua có ý nghĩa rất quan trọng.
Có những thời điểm nhà máy cần thử nghiệm, dù đăng ký thời gian rất sát, nhưng các đơn vị của EVN vẫn thực hiện kịp thời, kể cả ngày cuối tuần, thậm chí trong cả kì nghỉ lễ 30/4. Những nỗ lực của EVN và các đơn vị là không thể phủ nhận. Tuy nhiên, nếu tình trạng quá tải kéo dài thì tất cả các bên đều bị thiệt hại.
Thời gian tới, rất cần sự chung tay từ Bộ Công Thương, chính quyền các địa phương, chủ đầu tư, EVN... để tháo gỡ các vướng mắc, đẩy nhanh tiến độ các dự án lưới điện truyền tải nhằm giải tỏa hết công suất của các nhà máy, bổ sung nguồn điện cho đất nước.
Theo chia sẻ của ông Tô Văn Dần, Trưởng Ban Quản lý Đầu tư, Tổng công ty Truyền tải Điện Quốc gia (EVNNPT),  để giải tỏa công suất các nguồn năng lượng tái tạo khu vực Ninh Thuận, Bình Thuận giai đoạn 2020-2021, Tổng công ty đã triển khai 12 dự án đường dây/Trạm biến áp 220 kV-500 kV; trong đó 6 dự án đang triển khai đã nằm trong quy hoạch và 6 dự án hiện chưa có quy hoạch.
Tuy nhiên, theo ông Tô Văn Dần, việc chậm giải tỏa, giải phóng mặt bằng đang là nguyên nhân dẫn đến các dự án đường dây chậm được thi công. Hiện 2 dự án ở giai đoạn thi công đang gặp khó khăn trong giải phóng mặt bằng.
Cụ thể, dự án Trạm biến áp 220 kV Phan Rí dù đã có nhà thầu xây lắp từ tháng 12/2018, nhưng đến nay vẫn chưa thi công được do gặp khó khăn trong bồi thường, giải phóng mặt bằng. Tính đến thời điểm 20/6/2019, mới vận động bàn giao được 4.508/39.619,2 m2 mặt bằng.
Trong khi đó, Dự án đường dây 220 kV Nha Trang-Tháp Chàm, theo kế hoạch sẽ đóng điện vào tháng 12/2019. Tuy nhiên, hiện đang gặp vướng mắc ở 55 vị trí móng qua rừng tự nhiên, phải phải báo cáo Thủ tướng có quyết định chuyển đổi mục đích sử dụng rừng.
Ông Trần Đình Nhân, Tổng giám đốc Tập đoàn Điện lực Việt Nam cho hay, EVN xác định việc giải tỏa công suất các dự án năng lượng tái tạo là nhiệm vụ đặc biệt quan trọng.
Thời gian qua, Tập đoàn đã chỉ đạo quyết liệt các đơn vị EVNNPT, Tổng công ty Điện lực miền Nam (EVNSPC) đẩy nhanh tiến độ các dự án lưới điện. Đồng thời, lãnh đạo EVN cũng đã làm việc với lãnh đạo các địa phương nhằm đẩy nhanh tiến độ giải phóng mặt bằng cho các dự án. Tuy nhiên, hiện nhiều dự án giải tỏa công suất vẫn gặp nhiều khó khăn do các vướng mắc về thủ tục, giải phóng mặt bằng...
Cũng theo ông Nhân, để triển khai một dự án điện Mặt Trời, chủ đầu tư chỉ mất khoảng 6 tháng, thậm chí trong thời gian ngắn hơn là có thể đón điện. Có dự án cách đây 2 tháng là bãi đất trống, hiện đã đóng điện thành công.
Trong khi đó, để thực hiện một dự án lưới điện truyền tải 220 kV, 500 kV phải mất khoảng thời gian từ 3-5 năm. Do đó, song song với nỗ lực tối đa của EVN, để triển khai nhanh nhất có thể các dự án giải tỏa công suất các nhà máy năng lượng tái tạo đang vận hành, ông Trần Đình Nhân mong muốn nhận được sự chia sẻ, hỗ trợ từ chính quyền các địa phương và các chủ đầu tư.
Chính quyền các địa phương cần xem xét, chỉ đạo các sở, ban ngành quyết liệt hơn nữa trong bồi thường, giải phóng mặt bằng. Các địa phương cũng cần linh động trong việc hỗ trợ các hộ dân bị ảnh hưởng bàn giao mặt bằng trước để nhà thầu thi công, song song với thực hiện các thủ tục về bồi thường, giải phóng mặt bằng theo quy định.
Thời gian tới, để nhà máy điện Mặt Trời vận hành an toàn, tin cậy, lãnh đạo EVN cũng đề nghị các chủ đầu tư hoàn thiện các tồn tại kỹ thuật và hoàn thành các thử nghiệm theo yêu cầu; khẩn trương đầu tư và lắp đặt hệ thống dự báo công suất phát các nguồn điện Mặt Trời và điện gió, truyền số liệu về cấp điều độ...
Đức Dũng (TTXVN/Vietnam+)
